總務處暑期工程預定進度表

N/A
N/A
Protected

Academic year: 2022

Share "總務處暑期工程預定進度表"

Copied!
1
0
0

加載中.... (立即查看全文)

全文

(1)

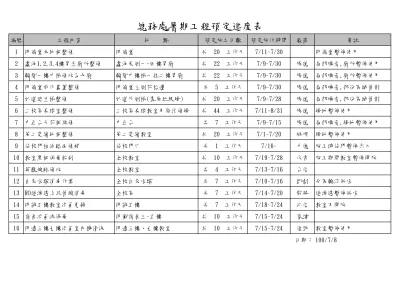

編號 工程內容 地 點 預定施工日數 預定施作時間 廠商 備註

1 明倫堂木地板整修 明倫堂 共 20 工作天 7/11~7/30 明倫堂暫停使用

2 蠡海1,2,3,4樓男生廁所整修 蠡海東側一~四樓男廁 共 22 工作天 7/9~7/30 勝德 局部噪音,廁所暫停使用 3 輸智一樓中梯修改為女廁 輸智中樓梯一往二樓男廁 共 22 工作天 7/9~7/30 勝德 局部噪音,廁所暫停使用 4 明倫堂前化糞蓋整修 明倫堂左側花枱邊 共 5 工作天 7/9~7/30 勝德 局部噪音,部份區域管制 5 弘道逃生梯整修 弘道外側梯(靠原垃圾場) 共 20 工作天 7/9~7/28 勝德 局部噪音,部份區域管制 6 二校區桌球室整修 二校區桌球教室及原汽修場 共 44 工作天 7/11~8/31 勝德 場地暫停使用

7 中正台天花板維修 中正台 共 7 工作天 7/9~7/15 勝德 局部噪音,場地暫停使用 8 第二電繪地板整修 第二電繪教室 共 20 工作天 7/1~7/20 祥順 場地暫停使用

9 後校門柏油路面修補 後校門口 共 1 工作天 7/16~ 力億 施工時後門暫停出入

10 教室黑板保養粉刷 全校教室 共 10 工作天 7/19~7/28 永吉 施工期間教室暫停開放

11 英聽線路修改 全校教室 共 4 工作天 7/13~7/16 台信

12 自來水塔消毒作業 全校自來水塔 共 7 工作天 7/10~7/16 凱創 分區輪流供水 13 RO逆滲透系統管線消毒 全校區 共 7 工作天 7/14~7/20 龍將 逆滲透暫停供水 14 明誠五樓教室冷氣更換 明誠五樓 共 7 工作天 7/18~7/24 泓信 教室不開放 15 宿舍冷氣洗保養 明衡宿舍三~五樓 共 10 工作天 7/15~7/24 家煒

16 明遠三樓九樓冷氣室內機清洗 明遠三樓、九樓教室 共 10 工作天 7/15~7/24 佳勁 教室暫停使用 日期: 100/7/8

總務處暑期工程預定進度表

參考文獻

相關文件

[r]

[r]

[r]

[r]

二、門診、住院病人診療與手術醫療之轉介、醫 療體系整合、國際醫療與人道醫療援助、疾

104 年進駐此地,開始進行舊建物再利用,綠美化工程,希 望以這裡為環境教育基地,從 104

104 年進駐此地,開始進行舊建物再利用,綠美化工程,希 望以這裡為環境教育基地,從 104

說明:要件為研討會主旨、預定議程表、預期達成效果等。請附預定的演講者名單及講題。3.
