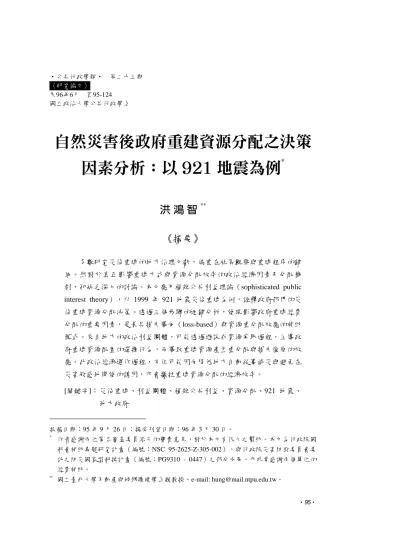

〈研究論文〉 民96年6月 頁95-124 國立政治大學公共行政學系

自然災害後政府重建資源分配之決策

因素分析:以 921 地震為例

*

洪 鴻 智

**

《摘要》

多數研究災後重建的地方治理文獻,偏重在社區觀察與重建程序的歸 納。然對於真正影響重建方式與資源分配效率的政治經濟因素及分配機 制,卻缺乏深入的討論。本文應用複雜公共利益理論(sophisticated public interest theory),以 1999 年 921 地震災後重建為例,詮釋政府部門的災 後重建資源分配決策。透過三個步驟的迴歸分析,發現影響政府重建經費 分配的重要因素,是兼具損失導向(loss-based)與資源重分配效應的補助 模式。來自地方的政治利益團體,可能透過遊說或資源爭取過程,主導政 府重建資源配置的選擇行為,而導致重建資源產生重分配與損失復原的效 應。此政治經濟運作過程,不但可能因而降低地方自動從事減災與避免在 災害敏感地開發的誘因,亦會犧牲重建資源分配的經濟效率。 [關鍵字]: 災後重建、利益團體、複雜公共利益、資源分配、921 地震、 地方政府 投稿日期:95 年 9 月 26 日;接受刊登日期:96 年 3 月 30 日。 * 作者感謝兩位匿名審查委員給予的寶貴意見,對於本文有很大之幫助。本文為行政院國 科會補助專題研究計畫(編號:NSC 95-2625-Z-305-002),與行政院災害防救委員會委 託之防災國家型科技計畫(編號:PG9310 - 0447)之部分成果,亦非常感謝兩個單位的 經費補助。 ** 國立臺北大學不動產與城鄉環境學系副教授,e-mail: [email protected]

(2)

壹、前言

由於極端的自然現象與全球環境變遷,不但造成災害的損失大增,且頻仍的災 後重建與如何妥善分配重建資源,成為政府需面對的重大挑戰(洪鴻智、卲珮君, 2004;吳杰穎、洪鴻智,2006)。中央政府龐大的重建資源補助,最主要的執行者 為地方政府。惟針對地方政府如何處理此資源分配及影響重建資源分配的相關分 析,不但資訊不足且探討的相關文獻亦非常有限(Mileti, 1999)。政府常因缺乏重 大災難的重建經驗,對於如何建立中央與地方政府的互動機制,亦缺乏可遵循的模 式。因而常是在高度不確定下,依既有的行政體系透過探索過程,從事災後重建與 資源分配工作(May, 1985)。 以往台灣重大災害的重建經驗,社區間可能因自然與社經條件、政治環境、災 害受損狀況等的差異,而有不同的重建模式。惟在 921 地震發生與災害防救法頒布 前,對於如何進行災後重建或關於重建計畫之擬定,很少有政府機關進行此等工 作,其他國家如美國亦存在類似情況(Wu and Lindell, 2004)。故進行災後重建的 方法,常是問題導向及在滿足政府、社區與不同利益團體的需求下,決定重建資源 的投入與分配方式。 地方政府在巨災後的重建階段,主要目標除在恢復社區原有的生活機能外,亦 希望能強化地方政府的組織功能,以協助推動災後的經濟、社會與實質設施的發展 與重建(Berke et al., 1993)。然以地方政府的規模很難妥善面對大規模自然災害後 的重建難題,特別是地方政府除須面對自我的財政困境外(魯炳炎,2003);如何 進行重建的財源籌措(尤其是藉由中央政府的財政補助機制)、資源分配與面對不 同重建參與者對重建資源的需求,成為重要的公共行政與地方治理課題,亦為本文 關心的議題。 組織決策理論強調的滿足最大經濟效率之理性決策(March, 2002),常難在災 後重建的實例中發現。政府的重建決策,無法逃避來自政治與經濟發展的壓力。特 別是來自重建期間,政府間的行政、社區與各類利益團體的需求壓力。故如何妥善 分配重建資源與執行重建計畫,反成為重建資源分配決策最重要的一環。一般探討 災後重建之公共行政相關文獻,較少從重建資源分配的角度,探討政府重建資源投 入的特性及其決策的影響因素。然此等課題的釐清,有助於瞭解政府從事災害重建 的決策模式與程序,且可提供一條思考如何有效分配重建資源之途徑。

(3)

本 研 究 主 要 目 的 , 乃 透 過 複 雜 公 共 利 益 理 論 ( sophisticated public interest theory;SPI 理論),詮釋政府的災後重建資源分配決策與地方治理行為。該理論 認為理性的政府規劃管制策略,乃是在滿足各社區與利益團體需求的前提下,追求 自我福利的最大化(Peltzman, 1976; Crone and Tschirhart, 1998)。特別是在災後重 建資源分配過程,在資訊不充分與短期需投入大量重建資源時,政府常無法達到理 性假設所指的資源使用效率最大目標。反而會以地區的政治經濟環境與損害恢復的 需求為依據,進行資源重分配與治理。故地區政治經濟環境或需求者的特質,方是 決定重建資源分配模式的重要關鍵(Kamel and Loukaitou-Sideris, 2004)。

多數研究災後重建分析的文獻,偏重在社區觀察、重建程序的歸納、住宅重 建、中央與地方政府互動的觀察(Rubin and Barbee, 1985; Berke et al., 1993; Bolin and Stanford, 1998)。而在 921 震災的相關研究,則偏重在地震災後的損失調查與 相關之衝擊評估(王鴻楷,1999;內政部建築研究所,1999;陳亮全等,2002;賴 素鈴、郭春敏,2003),社區與住宅重建特性的觀察與個案分析(賴美蓉,2002; 邵珮君,2003),救災組織分析(劉麗雯等,2003),以及針對災害救助、消防與 相關體系的討論(林元祥等,2003)。然在 921 重建過程,政府部門的資源投入與 重建計畫的執行,在重建區災後發展與地方治理扮演非常重要之角色。此在 Ink (2006)檢討美國二○○五年的 Katrina 風災之應變與災後重建課題,即提出政府 在災後的應變與治理能力,實際上是決定重建績效的重要關鍵。 本文與多數分析自然災害或 921 震災災後重建議題文獻較大的差異,在於從公 共行政與地方治理的角度,認為地方政府從事災後重建,其實在於思考如何從中央 政府或其他部門獲得更多的資源,並妥善的分配這些資源。此課題與相關決策行為 的觀察與分析,在現有之自然災害或 921 震災災後重建議題的相關研究,仍非常缺 乏。文中為深入探討上述課題,乃以 921 震災為例,觀察政府的重建資源分配決 策、地方政府對重建資源分配的態度,及重建資源分配決策與不同政治經濟因素間 的關係。 本文的結構,第二節為災後重建模式與資源分配的相關文獻回顧,第三節為理 論模型建立之說明,第四節簡介 921 震災重建的概況與說明實證資料蒐集過程,第 五節為研究架構設計與分析方法之介紹,第六節為案例分析成果的說明;最後一節 為結論,及針對後續可行的研究方向提出建議。

(4)

貳、災後重建與資源投入

「災後重建」是一個非常含糊的用語,其隱含許多概念的組成。依 Wu 與 Lindell(2004)的界定,廣義的重建除強調災區之實質設施與建物的修復外,亦隱 含須將災後受損的實質與社會經濟情境,恢復至某個可接受的水準,此水準不必然 與災前的水準相同(甚至更高)。此階段的政府重建資源投入模式,即會影響重建 工作推動的內涵。 關於不同社區之災後重建程序,早期 Haas et al.(1977)透過美國與拉丁美洲 4 個城市的重建經驗,提出一個線性漸進模型(linear value-added model),將災後 重建分成 4 個階段:(1)緊急應變,(2)公共服務的恢復,(3)資本財與建物的重建或 改建,與(4)改善或增進地方之經濟發展與生活品質。Coburn 與 Spence(2002)亦 提出類似的線性重建程序概念,認為災後重建主要包含:緊急救助、恢復生活機能 與實質重建三個階段。

Haas et al. 與 Coburn 與 Spence 的線性模式,可解釋許多社區災後重建的程 序。然從美國許多的災後重建案例,甚至 921 地震的災後重建模式,皆發現非完全 按 Haas et al. 所撰寫的劇本上演(Berke et al., 1993;洪鴻智、邵珮君,2004)。上 述 4 個重建步驟在不同重建案例,可能同時進行數個步驟或交錯進行。另外從開發 中國家的災後重建經驗觀察,亦發現地方或社區的重建決策形成,無法獨立於重建 區之市民社會、社會資本與政治經濟脈絡之外(Mustafa, 2004)。 由於上述政治經濟環境的差異,而造就不同社區對於災後重建策略的不同選 擇。Mader(1980)觀察美國阿拉斯加與加州的地震重建案例,針對地震後的資源 投入提出一個概念模型。其顯示災後重建的策略選擇與資源投入決策,深受下列因 素影響:(1)災後的地方發展需求;(2)地方本身的資源與社會經濟發展條件;(3)外 來的支援;(4)行政組織與管理外來資源的方式。 從 Mader 的歸納,發現政府組織的資源配置策略,在重建模式選擇與實際運作 上,扮演非常重要之角色。然多數文獻乃偏重在於探討如何公平分攤重建成本與財 源籌措問題(Platt, 1999)。對政府的資源或經費分配決策,有些文獻認為其常淪 為政治運作,且在缺乏有效的分配機制下,造成地方依賴、忽視社會邊陲族群與破 壞市場運作的不良效應(Kamel and Loukaitou-Sideris, 2004)。這些文獻認為引發 資源分配不均的重要原因,在於政府忽略不同地區社會經濟環境的差異。造成脆弱

(5)

度或易致災性(vulnerability)愈高或社會愈弱勢者,反而分配的資源愈少。然這些 文獻未釐清政治運作、地方社會經濟特性與政府資源分配決策間的關係,亦未清楚 說明其如何運作。 Rubin 與 Barbee(1985)則認為,當政府在面對重大災害的重建工作時,常會 陷入複雜的中央—地方關係處理、面對政府管制職責,與滿足不同社區與利益團體 龐大需求間取捨的地方治理難題。故暸解政府如何從事重建規劃、進行資源投入的 配置或選擇,乃建置重建模式的重要課題(Kartez, 1984)。地方的災後重建模式, 絕非完全取決於外在條件。地方本身的需求、災害受損的狀況與擁有的資源,皆是 決定如何進行重建及投入多少資源的重要因素。因而傳統歸納重建程序的研究,已 漸趨向希望透過政府或社區重建決策行為的觀察,提出更能增進地方重建資源公平 與效率分配的政策,而不單只是歸納重建程序。 Uphoff(1986)藉由地區組織發展理論,探討地方政府從事災後重建的決策。 強調地方、國家機器與外來資源間的依賴關係。然而 Uphoff 的模型,忽視重建過 程,實際上會嚴重受限於地方內部的社會資本、政治條件與政府間的關係(Bates and Peacock, 1989)。政府的重建決策過程常是不同問題、方案與決策者的尋求與 互動過程。政府需在不確定的環境下,依既有的法令或行政經驗,尋求不同重建課 題的可能解答。 自然災害重建資源分配的課題,表面上是突發事件,實際上其觸及地方治理課 題(呂育誠,2005)。亦即巨災迫使地方政府不但需思考自我的定位,且需釐清與 中央政府,甚至與社區間的依存關係。依 Lynn et al.(2000)對於地方治理的歸 納,如將之應用於自然災害防救的資源分配課題。隱含地方政府須具備滿足地方災 後不同重建資源需求(偏向市場機制),執行中央政府的重建計畫(偏向政府管 制),及與地方或社區團體互動的綜理能力。此在 921 震災災區,普遍已飽受財政 困境之苦的地方政府,更是重要的地方治理挑戰(張其祿,2003)。 公共行政探討地方治理的文獻,主要在探討政府如何在「市場機制」與政府傳 統職責之「政府干預或管制」(或資源分配)間,取得良好的定位與綜理能力(孫 本初、鍾京佑,2005)。此問題的界定不僅在公共行政,甚至在政治經濟領域亦是 重要的議題。然相關文獻較少從實證的角度,探討政府如何進行資源分配與滿足市 場需求的取捨。本文分析的主題,雖然是從災後重建的角度,而非從日常性的政府 運作角度出發。不過研究的成果,對於災後重建之地方治理課題,可提供兩個層面 的貢獻:(1)有助於釐清地方政府在防救災資源分配的機制,及提出重要的影響因

(6)

素;(2)提供一個觀察地方政府在重大自然災害後,如何進行市場需求與政府管制取 捨的實證分析。

參、模型

公共利益理論(public interest theory)提出政府干預災後重建工作的推動,乃 基於公共財的提供或市場失敗,而認為政府可透過計畫管制行為,使重建資源的分 配效率達到最大化。故政府推動重建計畫,是奠基在受災區無法完全透過市場機制 進行復原重建,而需藉由重建計畫的執行與資源提供改善此情況。然在實際的政府 管制與干預過程,政治經濟仍是主導政府資源投入與地方治理行為的重要因素。 Stigler(1971)與 Peltzman(1976)的管制理論,即透過政治的角度,詮釋政府的 管制與市場干預行為。後續更有 Noll(1989)從更廣義的政治經濟角度,提出 SPI 理論,將交易成本與資訊不充分因素納入 Stigler-Peltzman 模型,使管制理論更具 一般性。 Peltzmen 將 Stigler 的概念性理論模型化,認為管制者或政府的目標在追求最多 選票,其目標函數可示為:O = f (n, p)。n 為在特定利益團體中的潛在投票者(投 票人總數為 N),p 為特定利益團體支持管制者的機率。Stigler-Peltzman 模型隱含 政府的市場管制決策,即在滿足選票極大化的政治目標。迎合特定利益團體的需 求,成為資源分配的決定性力量,故此模式亦稱為利益團體理論。 Noll 進一步指出,在缺乏充分資訊及在協商的高度交易成本下,政府成為最佳 或許是唯一可滿足彼此需求的管道。因而會透過不同方式遊說或給予政府壓力,使 政府訂定有利於自己的計畫或管制政策。在此情況下,政府資源的投入反會以財富 重分配為重心,特別是以地區或利益團體的政治經濟特性為分配依據,而偏離市場 失敗矯正的初衷。故 SPI 理論擴展 Stigler-Peltzmen 模型,將政府資源分配工作,進 一步詮釋為利益團體運作的財富重分配。故其不但無法擺脫政治經濟的操作,且常 會結合文官體系的運作達成財富重分配目的。此在災後重建的資源分配,即可能會 以受災者之政治經濟環境、需求或政治條件為依據,而不必然是基於完整的規劃或 成本-效益評估得出的資源分配政策。 Schneider(1995)的文官理論指出政府的災後重建決策過程,會從政治議題操 作的角度思考。故在資源投入上會較關注下列之課題:(1)政策目標是否明確?(2) 是否有明確可服務的選民?且可從資源重分配過程,獲得政治經濟上的回饋;(3)是

(7)

否具有象徵(symbolic)意義?使政府部門的介入更具正當性,(4)是否具有市場失 敗特性? 在災後重建過程,常因資訊不充分、急迫的時間壓力,及因各社區與利益團體 需求整合的龐大協商交易成本。使政府不得不依循既有的文官行政機制進行資源分 配,以滿足蜂擁而至的地方與利益團體需求。此分配機制非常難避免以市場需求導 向,及滿足文官習以為常的政治經濟目標做為資源重分配的基礎,而呈現 SPI 理論 所言的計畫管制模式。 傳統 SPI 理論欠缺明確的實證模型,且多應用在自然資源與經濟管制的政策分 析(Noll, 1989; Crone and Tschirhart, 1998),較缺乏災後重建相關政策之實證應 用。本文將之應用於詮釋災後重建資源分配決策,則需結合 Stigler-Peltzman 模型 與文官理論。從政治經濟操作的角度,將政府的目標函數假設為政府組織乃在追求 最大政治經濟效用(福利)下,決定重建資源的分配方式。其目標函數為追求: Maximum U = f (s, p, g, d) (1) 上式之s 與 p 源於 Stigler-Peltzman 模型,s 指特定利益團體中的潛在投票者。 此可將利益團體視為來自社區及其內部隱含的選票,其為政府最主要的政治壓力源 之一。故 s 可以地方政治團體特性,1 如人口規模、政治或其他社會經濟發展狀況 表之。此特性不但顯示社區為資源爭取者,甚至從中央對地方政府的資源補助角 度,地方政府亦可視為重要的利益團體。p 為支持執政者的機率。g 與 d 主源於文 官理論,其中 g 為政府對重建資源的分配與需求態度。d 為決策事項的政治象徵意 義,其會展現在資源如何分配予受災戶的態度。 應用式(1)進行實證應用,須界定目標函數 U (.) 的代理變數(依變數),即政 治決策變數的決定。本文依不同類型之重建資源分配影響因素,分從兩個層面討論 不同自變數與代理變數間的關係。第一層面之因素 s 與 p,代表地區的政治經濟環 境(政治經濟環境變數),第二層面之g 與 d 則為資源分配的決策與判斷態度(資 源分配態度變數)。此兩個層面的影響因素,具有不同的性質與來源。故第一層 面,將以實質的重建經費投入做為代表 U 的政治決策變數,s、p 與 U 的關係假設 為: 1 s 亦可考慮其他利益團體、非政府組織(NGOs)或非營利組織(NPOs),在本文暫將之 鎖定在地方政府與村里單元,其他利益團體之影響則暫不於研究中特別考慮,然不否定 其重要性。

(8)

U

s

< 0, (2)

p

U

> 0 依 SPI 理論,式(2)隱含當決策者的重建資源以重分配為目標,則當地區的社會 經濟發展狀況 s 愈佳,則分配之重建資源應較少。2 而在滿足政治經濟利益的目標 下,支持執政者的機率p 愈高(例如屬同一政黨),所獲得之重建資源應愈多。至 於第二層面,將以決策者偏好以地區社會經濟特徵,做為重建資源分配依據的決策 態度,做為代表U 的政治決策變數。其與 g 與 d 的關係假設為:

U

g

> 0, (3)

U

d

< 0 式(3)之 g 與 U 的關係,依 Noll 與 Schneider(1995)所指,在資訊不確定的情 況下,如透過文官系統分配資源,會促使文官體系偏好以社會經濟為基礎的重分配 策略,以降低交易成本。特別在欠缺清楚的資源分配機制時,當主要資源來自中央 政府,對此資源愈依賴者,會愈偏好資源的重分配功能。同理 d 與 U 的關係,乃 地方政府針對資源的分配態度。依 SPI 理論所推論,如決策者愈偏好以實際需求為 依據(例如災損狀況)分配重建資源,則會降低重建資源在重分配功能上的偏好, 故其關係為負。

肆、921 地震災後重建與資料來源

一、921 地震之災損與災後重建

一九九九年九月二十一日發生芮氏規模 7.3 的 921 地震,其發生已屆 7 年,相 關的災後重建工作仍在持續進行中。921 地震共造成 2,405 人罹難、10,718 人受傷 與 8,773 棟建物半倒或全倒(內政部建築研究所,1999)。更造成龐大的直接、間 2 如以利益團體理論解釋,在追求選票極大化之原則下,

U

s

將大於零。

(9)

接社會經濟損失與許多家庭的流離失所。3 依洪鴻智、邵珮君(2004)的彙整, 921 地震災後重建的投入,政府部門在 1999-2001 年投入的預算約 3,253 億元(約 佔總投入金額之 91%(不包含受災戶與保險業之支出)),民間募款約 341 億元。 地震發生重創的地區,主要集中在台中縣、南投縣與台中市北屯區(蔡克銓、 羅俊雄,2000;陳亮全等,2002)。其中南投縣災情最嚴重,其受損建築物超過 4,500 棟,佔全國受損建物 53%,尤以南投市、中寮與草屯受創最深。台中縣受損 建物超過 2,800 棟,佔 32%,而主要集中在東勢、石岡與豐原地區。另台北縣及苗 栗縣建物損壞數亦各超過 300 棟(內政部建築研究所,1999)。 921 地震後,政府為期在最短時間內迅速推動災後重建工作,總統乃於一九九 九年九月二十五日頒布緊急命令,經建會隨即於同年十一月訂定「災後重建計畫工 作綱領」。政府另旋於二○○○年二月頒訂「九二一震災重建暫行條例」(以下簡 稱暫行條例),做為推動中長期災後重建之依據。中央政府負責推動災後重建之統 籌組織,包含初期(一九九九年九月)成立之「921 震災災後重建推動委員會」, 及依暫行條例成立之「行政院九二一震災災後重建推動委員會」(2000 年 6 月) (陳亮全等,2002;洪鴻智、邵珮君,2004)。地方政府為進行災後重建與復原工 作,部分縣市與鄉鎮乃調整原有政府組織,或依暫行條例成立震災災後重建推動委 員會,負責推動災後重建相關事宜。 政府推動 921 震災重建之經費,主要來源有二:政府預算與民間捐輸。在政府 預算方面又可分為兩個主要來源:(1)中央政府編列之一般年度與特別預算,(2)中 央政府各部門所提供之優惠貸款補助。其中第(1)項,一部分乃依緊急命令第 1 條規 定辦理追加預算,以負擔受災戶的慰助金、緊急搶救及重建等經費。另一方面則依 暫行條例第 69 條規定編列特別預算,用於補助地方政府從事住宅、社區、公共設 施重建、受災戶租金補貼、組合屋提供等相關工作。兩者合計編列約 3,253 億元。4 第(2)部分,則由中央銀行提撥 1,000 億元,做為緊急房貸、修繕與住宅購置之優惠 貸款與相關之利息補貼。 921 震災災後重建的重建資源(經費)分配,依暫行條例、預算法相關法令之 規定,主要採兩種方式:(1)一般性補助與融資:包含租金補貼、貸款融資優惠、利 3 921 地震之直接經濟損失約為 3,623 億元,間接經濟損失約為 971 億元(相關資料可參見 台灣地震數位知識庫,網址:http://kbteq.ascc.net/archive/dgbas/dgbas02.html)。 4 關於中央政府各部門的預算編列分配,可參見洪鴻智、卲珮君(2004)及立法院國會圖 書館網站:http://npl.ly.gov.tw。

(10)

息補貼與其他社會福利補助;(2)計畫補助:地方政府或社區透過工程計畫或專案計 畫,向中央政府申請補助(行政院九二一震災災後重建推動委員會,2003;洪鴻 智、卲珮君,2004)。類型一的重建資源分配,只要是屬於震災受損戶皆可申請, 其運作較不會有政治經濟運作過程。第二類資源分配,則中央政府透過預算程序或 成立基金以專款專用方式,補助地方政府或社區進行重建。實際經費分配模式,可 能透過縣市政府申請再轉往鄉鎮市公所執行,或由鄉鎮市(或社區)直接申請補 助。此類型的經費補助,會涉及地方政府的資源爭取與中央的資源分配決策過程, 故為本文探討的資源分配標的。

二、資料來源

本文分析之資料來源主要包含三個部分:(1)政府統計資料,(2)立法院與各政 府部門的預決算案資料,(3)地方政府的問卷調查。第一部分之資料,主要為各受災 地區之人口、地價、村里特性、地方首長政黨屬性與 921 地震建物損害資料。此部 分之資料來源為政府的統計要覽(1999-2003 年),政黨屬性資料則為中央選舉委 員會提供(地方政府首長的政黨屬性資料較為複雜,詳細之說明可參閱註 6)。另 建物損害(倒塌)資料,乃以內政部建築研究所(1999)之調查結果為依據。第二 部分為關於政府重建資源與經費投入之資料,主要搜集期間為 1999-2003 年,其資 料來源是以 921 震災災後重建推動委員會的會議紀錄、各縣市政府與立法院的預決 算案為主要來源,然此資料主要以前述之計畫補助經費為主,不列入一般性補助與 融資之經費。 第三個部分之問卷調查資料,乃於二○○四年九月進行。主要針對地方政府於 災後重建組織、重建工作與計畫項目、重建資源分配與重建法令的自我執行評估與 偏好進行調查。因 921 地震災後重建工作內容與相關之評估內涵皆非常複雜,在問 卷調查過程,為避免性質相同的問項,可能影響受訪者的作答。在調查過程,乃錯 開可能混淆受訪者判斷的問項。透過調查成果,可助於瞭解地方政府對於重建資源 分配態度、重建事項的偏好、從事減災的態度與重建過程面臨的課題。 本文之分析只使用部分之調查成果。問卷調查之方式,乃以 921 地震受災與進 行重建的相關縣市政府與鄉鎮市公所為訪問調查對象,包含台中縣市、南投縣、彰 化縣、苗栗縣、嘉義縣市、雲林縣,共 119 個政府單位,進行郵寄問卷調查。接受 問卷調查之人員,乃以實際參與重建之承辦單位為受訪對象。問卷經過多次的電話 與傳真催收,計回收 79 份(回收率 66.4%)。扣除嚴重遺漏項之問卷,且本研究

(11)

只選取鄉鎮市公所回答之問卷進行分析,最後以 68 份做為分析之基本資料。

伍、研究設計

921 震災災後重建的政府資源分配工作,中央政府扮演主要的資源提供者,而 實際的執行者則以地方政府(縣市政府與鄉鎮市公所)為主體。5 地方政府在執行 重建過程,須配合中央政府與本身的重建計畫,且須整合來自家戶與不同利益團體 的需求。因而從地方政府的決策觀察,不但可觀察地方政府資源分配過程,亦可間 接暸解中央政府資源分配的政策偏好,而能深入探討政府執行重建資源分配的決策 過程。 當政府對於災損與如何有效推動重建工作的資訊不充分,且釐清這些事項存在 高度交易成本時。將高度依賴地方政府、社區或相關利益團體提供的資訊。因此非 常容易受這些團體的左右,而影響政府重建資源分配決策。應用 SPI 理論詮釋政府 的重建資源分配,需考慮政府在決定資源分配時,常須在滿足重建市場的需求與財 富重分配(政府管制)目標中取捨。故建立重建的資源決策模型,不但需考慮政治 經濟與地方因素對政治決策的直接影響,亦須考慮其間接影響。 以下之實證即應用式(1)之模型,以三個步驟的迴歸分析進行實證分析。採用 三個步驟的主要原因,在於影響式(1)目標達成的兩類因素,第一類較屬於客觀政治 經濟環境變數,第二類則為主觀決策態度變數。在處理過程,宜先分開處理其影響 重建資源分配決策的特性,其次再考慮兩類變數的綜合效應,及納入未能由這些變 數完全解釋的間接效應。以下即分三步驟說明上述之研究方法設計:

一、第一步驟:重建資源投入決策之影響因素分析

此步驟將資源分配之政治決策視為依變數,進行 OLS 迴歸分析: BUD = α0 + α1 LnCOLLA + α2 POPU + α3 LANDP + α4 COLLA*JUR +

α5 PARTY + α6 INCOME + ε1 (4) 5 所謂的「地方政府」應包含縣市政府與鄉鎮市公所。故本文乃將兩者視為一體,不特別 區隔其差異。在實證分析,縣市政府雖為重建重要主體,但鄉鎮市公所常是縣市政府的 執行機關。本文即以鄉鎮市實際分配的資源與資源分配態度為分析對象。此不但可直接 觀察鄉鎮市爭取的資源,亦可間接觀察縣市政府的補助與從中央轉下的補助。可能較直 接觀察縣市政府,更能反映實際的重建資源分配內容。

(12)

LnALLO = β0 + β1 FAIR + β2 SUBS + β3 MITIG + β4 EVALU + β5 AID +

β6 RENT+ β7 DAMAG + β8 SENS +ε2 (5)

式(4)代表 921 震災重建政府補助的決策迴歸模型。其中政治決策變數 BUD 為政府 在每個鄉鎮市的重建經費投入,LnCOLLA 為倒塌房屋數的對數值,POPU 為一九 九九至二○○三年之平均人口數,LANDP 為一九九九至二○○三年之平均地價, COLLA*JUR 為倒塌房屋數(COLLA)乘上所在行政轄區之村里數(JUR)(1999 至 2003 年之平均值),PARTY 為重建期間(2001 至 2005 年)鄉鎮市與縣市長所 屬政黨,6 INCOME 為一九九九至二○○三年之戶年平均總所得。7 α0 為常數項, αj (j = 1, …, 6) 為迴歸係數,ε1為誤差項。 式(5)代表受訪之鄉鎮市公所,對於重建資源分配偏好的模型,故資料來源為 問卷調查。其中 LnALLO 為地方政府考量重建資源分配,贊同以社會經濟發展特 性(包含人口、行政轄區幅員、產業發展狀況)為分配依據態度平均值的對數值。 FAIR 與 SUBS 分別為受訪者認為中央政府分配重建資源的公平程度,及認為以中 央補助款做為重建主要財源的適合程度。MITIG 與 EVALU 分別代表受訪者認為依 減災執行程度調整重建補助款,與建立重建績效評估制度,對於提升重建資源使用 效率的程度。AID、RENT 與 DAMAG 分別為受訪者認為補助金發放、租金補貼與 針對地震之建物與財產損壞補償對於受災戶的重要程度,SENS 乃認為轄區內災害 敏感地開發的必要程度(上述自變數的問卷格式與詢問方式,可參見附錄)。另β0 為常數項,βj (j = 1, 2, …, 8) 為迴歸係數,ε2為誤差項。 第一個迴歸模型,為假設政府在追求政治經濟效用最大化的目標下,探討影響 重建經費投入之政治經濟因素。主要考慮的因素為式(1)之 s 與 p,s 包含的自變數 為衡量地區之社會經濟發展指標,包含 POPU、LANDP 與 INCOME。依 SPI 理 論,重建資源之分配如朝向重分配,發展較遲緩之地區,可能反而獲得更多的資 源,故 POPU、LANDP、INCOME 與 BUD 之關係可假設為負。另一個較複雜的問 6 縣市政府與鄉鎮公所首長的政黨屬性,皆可能影響重建資源分配。然本文認為縣市政府 首長的政黨屬性,可能扮演更關鍵的角色。故實證分析的資料輸入,乃以虛擬變數 (dummy variable)方式處理。設定之虛擬變數以縣市長的政黨屬性為基準,亦即縣市長 為民進黨或無黨(與其他),且其所轄之鄉鎮市長同屬民進黨或無黨者(與其他)=1; 國民黨=0。另在重建期間因經歷政黨輪替,本文乃以負責執行中長期重建工作之縣市 (與鄉鎮市)首長的政黨屬性為主要考量,故縣市長以 2001-2005 年任期,鄉鎮市長則以 2002-2005 年任期之政黨屬性為輸入依據。 7 因缺乏鄉鎮市級之資料,故戶年平均所得之資料,乃以縣市戶年平均總所得代替。

(13)

題,為經費補助是否具損失導向(loss-based)特性?依 Noll 所指,在資訊不充分 下,容易掌握的資訊常會成為政策計畫執行的重要依據,這些資訊亦常成為重分配 的基準。在災害發生後,損失或建物倒塌程度為短期內可較精確獲得的訊息,故地 震損害程度為重要的重分配基礎,而可假設 LnCOLLA 與 BUD 之關係為正。 另一個重要的變數 p,欲精確估計有實質上的困難。故以政黨屬性 PARTY 與 地方行政轄區數 JUR,做為間接衡量指標。由於重建期間,中央政府的主要執政黨 為民進黨。依 Stigler-Peltzman 模型所指的選票考慮,同樣政黨(或愈偏向民進黨 者)選票支持的潛在機率較高,亦為資源重分配的重要依據,故 PARTY 與 BUD 之關係可假設為正。在台灣的地方政治生態,村里常可視為選票的基本「樁腳」單 位,故村里為重要的地方行政利益團體壓力源。在選票考慮下,村里的單位數會結 合實質重建需求,8 成為影響經費分配之重要因素,而可假設 COLLA*JUR 之估計 符號為正。 第二個迴歸模型為從受訪者決策判斷的角度,分析影響重建資源分配偏好之因 素,主要即在檢視 g、d 與重建資源分配態度之關係。Uphoff 的地區組織發展理論 與 Schneider(1995)皆指出,地方之災後重建資源對中央政府常具有高度依賴 性。透過地方對中央政府資源分配偏好的觀察,有助於詮釋資源重分配機制的定 位,及協助對式(4)估計結果的解釋。式(5)中衡量 g 的變數,包含 FAIR、SUBS、 AID、RENT、EVALU,皆為衡量地方對中央政府資源的依賴程度。當其依賴程度 愈高,可假設受訪者愈主張需依地方的社會經濟發展特性,進行資源重分配,故預 期影響皆為正。同理因經濟發展因素,而愈同意不得不開發災害敏感區者,愈會依 賴中央資源,故 SENS 之符號亦假設為正。另 d 為對資源的分配態度,如決策者偏 好資源重分配功能,則會主張以社會經濟特性為分配依據。反之愈強調以實質地震 損失與減災績效做為分配依據者,愈不贊同資源重分配之補助模式,故 DAMAG、 MITIG 與 LnALLO 的關係可預期為負。

二、步驟二:影響重建資源投入決策的間接因素

本步驟的分析,乃依據式(1)的假設,認為重建資源分配政治決策為地區政治 經濟環境與決策者資源分配態度的函數。步驟一估計結果呈顯著的自變數,可直接 8 921 震災重建期間,村里或社區不但是重要的經費分配基本單元,且重建經費的分配常會 結合村里的建物倒塌或受損特性進行分配(洪鴻智、卲珮君,2004)。故結合 JUR 與建 物倒塌數,更能反映重建經費分配特質。

(14)

視為關鍵的政治經濟變數,亦即為影響重建資源分配決策的直接因素。第一步驟之 估計結果不顯著的自變數,與其他未能觀察之可能影響 BUD 與 ALLO 的變數,則 可視為間接因素。 本步驟與前步驟的差異,在於本步驟之 OLS 模型只考慮前步驟估計為統計顯 著的自變數。這些統計顯著的自變數,可視為影響政府重建資源投入或受訪者資源 分配態度最主要的政治經濟關鍵變數。然事實上,可能尚存在其他難以觀察或解釋 之政治經濟變數。這些變數如能納入第一步驟的 OLS 分析,必可提升迴歸模型的 解釋力。由於缺乏這些變數的資訊,本步驟只能估計部分的政治經濟變數,其他未 能被自變數解釋的殘餘部分,則可透過 OLS 分析之殘差(residual)進行估計,其 可解釋為 BUD 與 LnALLO 的間接影響因素估計值與其線性組合。此步驟之估計結 果,可做為步驟三探討重建資源分配決策之直接與間接影響因素的輸入。

三、步驟三:重建資源投入決策的直接與間接因素

本步驟估計兩個 logit 迴歸模型,從較綜合性的觀點暸解影響重建資源投入決 策 之 直 接 與 間 接 因 素 。 logit 模 型 的 依 變 數 RESO , 乃 透 過 群 落 分 析 ( cluster analysis),以 BUD 與 COLLA 兩個變數為基礎,將研究範圍內之鄉鎮市分成兩 群。其中接受較多經費資源與較多建物受損之鄉鎮市,9

令其 RESO=1,歸類為 「高資源分配_高受損」鄉鎮市群。其他鄉鎮市則令 RESO=0,歸類為「低資源分 配_低受損」鄉鎮市群。第一個 logit 分析納入的自變數,除排除進行群落分析之 BUD 、COLLA 兩個變數外;步驟一所有之政治經濟變數皆納入分析,另變數 COLLA*JUR 則只以村里數 JUR 代之。第二個 logit 分析,則將政治變數 BUD 與 LnALLO 替換為步驟二估計之殘差,其他之自變數則同第一個 logit 分析。其中第 二步驟之依變數 BUD 之 OLS 估計的殘差,設定為另一新自變數 BUDR,而 LnALLO 之估計殘差則為 ALLOR。 步驟二的自變數可視為政治經濟關鍵變數。其在第一個 logit 分析中,可解釋 為決定重建資源分配的直接影響因素,影響與貢獻可能超越其他變數。第二個 logit 分析的變數轉換,則同時考慮來自政治經濟關鍵變數,及其他對於重建資源投入態 9 透過群落分析之結果,RESO=1 之鄉鎮市共 14 個(此群之 BUD 平均值=3,216 萬元, 標準差=1,459 萬元;COLLA 平均值=336.07 棟,標準差=245.01 棟),RESO=0 者, 計 54 個(BUD 平均值=807 萬元,標準差=207 萬元;COLLA 平均值=12.72 棟,標準 差=57.06 棟)。

(15)

度的直接與間接影響因素。 由於 RESO=1 的鄉鎮市,乃分配重建資源較多且可能是重建需求較大的行政 單位。依 Schneider(1995)的文官理論與 Mader 對地震重建案例的觀察,步驟二 所歸納的政治經濟關鍵變數,會成為探討重建資源分配的重要依據。在 s 方面的自 變數,其中社會經濟變數之人口(POPU)與地價(LANDP)與 RESO 的關係,如 重建資源分配具有重分配效應,資源會依地區的社會經濟發展狀況進行重分配。故 平均人口愈多或地價愈高之地區,屬於 RESO=1 族群的機率反而較低,而使此兩 個變數之預期符號為負。同理,如重建資源的重心在於重分配,則 INCOME 於兩 個 logit 分析的預期符號亦為負。 代表p 的變數中,JUR 代表來自村里的需求,亦代表基層之政治利益團體數。 其為重建資源的主要消費者,10 且為 Stigler-Peltzmen 模型所稱的潛在投票者與支 持者。當 JUR 的數量愈多,可預期獲得重建資源愈多,建物損害的總量可能亦愈 多,屬於 RESO=1 的機率愈高,故預期符號皆為正。另在政黨屬性 PARTY,愈偏 向民進黨或無黨者,亦期望會獲得較多的資源,故符號皆預期為正。 衡量g 的變數,為對於中央政府資源分配與依賴的態度。在以重分配為目標的 資源分配機制下,可預期認為中央政府資源分配愈公平者,常是獲得資源較多或受 損較嚴重者,故變數 FAIR 的預期符號為正。代表對中央資源依賴程度的變數 SUBS、EVALU、AID、RENT、LnALLO,其值愈高,隱含愈會要求更高的經費補 助或屬於受損較為嚴重者。同理愈認同在經濟發展壓力下,不得不開發災害敏感地 區者(SENS),會愈依賴中央政府的資源,此等變數皆可預期屬於 RESO=1 族群 的機率亦較高。在衡量 d 的變數中,愈認為依減災執行程度調整補助款(MITIG) 與認為對財產之地震損害補償愈重要者(DAMAG),愈不會依賴資源重分配機 制,故預期符號為負。 上述三個分析步驟所使用相關變數的敘述統計,可彙整於表一。表中呈現各鄉 鎮市分配的重建經費非常不平均(偏態係數=2.16),可能集中在特定之地區。房 屋倒塌的分布亦不平均(偏態係數=2.77),依陳亮全等(2002)的歸納,主要集 中在車籠埔斷層經過的地區。鄉鎮市長的政黨屬性,無黨或其他占 34%,國民黨籍 占 63%,故民進黨只占非常少數。而所屬縣市長的黨籍,民進黨籍占 43%,國民黨 占 29%。另在受訪者決策判斷的相關變數,其中受訪者顯著贊同以社會經濟發展特 10 這些村里的資源需求,常會透過村里長與地方民意代表組成的「地方政治利益團體」, 向政府要求重建相關的經費與資源分配。

(16)

性做為分配重建資源之依據(ALLO 平均值 > 4,t = 3.21,p = 0.002)。對於中央 重建資源補助分配方式的相關變數,除認為公平性有待加強化,對於 SUBS(t = 14.14)、MITIG(t = 7.34)與 EVALU(t = 6.94)皆有顯著的正向態度(平均值皆 > 4,p < 0.001)。另對於受災戶補助的相關變數,亦多顯著認為非常重要(平均值 亦皆 > 4,p < 0.001)。而針對災害敏感地開發的必要性,受訪者則多認為迫切性 不高。 表一 變數之統計資訊 變數名稱 說明 平均值 標準差 BUD 重建投入之經費(千元) 72,615.07 144,149.22 ALLO 贊同以社會經濟特性做為經費分配依據之程 度(7 級之 Likert 尺度;非常贊同=7 至非常 不贊同=1) 5.38 0.97 COLLA 房屋倒塌數(棟) 79.29 177.69 POPU 平均人口數(人) 52,311 42,855 LANDP 平均地價(萬元/m2 ) 2.93 1.29 JUR 轄區之村里數 20.10 9.98 COLLA*JUR COLLA×JUR 1,465.19 3,699.16 INCOME 年平均戶所得(萬元) 95.43 8.55 PARTY 縣市長與鄉鎮市長同為民進黨或無黨=1, 其他=0 0.41 0.50 FAIR 受訪者認為中央政府分配重建資源的公平程 度(7 級之 Likert 尺度;極公平=7 至極不公 平=1) 3.41 1.31 SUBS 受訪者認為以中央政府補助款為重建主要財 源的適合程度(7 級之 Likert 尺度;極適合 =7 至極不適合=1) 5.93 1.12 MITIG 受訪者認為依減災執行程度調整重建補助 款,對提升重建資源使用效率的幫助程度 (7 級之 Likert 尺度;極有幫助=7 至極無幫 助=1) 4.93 1.04 EVALU 受訪者認為建立重建績效評估制度,對提升 重建資源使用效率的幫助程度(7 級之 Likert 尺度;極有幫助=7 至極無幫助=1) 4.94 1.12

(17)

變數名稱 說明 平均值 標準差 AID 受訪者認為補助金發放對於受災戶的重要程 度(7 級 Likert 尺度;極重要=7 至極不重要 =1) 5.12 1.24 RENT 受訪者認為租金補貼對於受災戶的重要程度 (7 級 Likert 尺度;極重要=7 至極不重要= 1) 5.12 1.14 DAMAG 受訪者認為對地震建物或財產損害補償的重 要程度(7 級 Likert 尺度;極重要=7 至極不 重要=1) 5.43 1.08 SENS 受訪者認為對於災害敏感地區開發的必要程 度(7 級 Likert 尺度;極必要=7 至極不必要 =1) 3.94 1.57 觀測數 68

陸、結果分析

表二顯示上述第一與第二步驟的估計結果。第一步驟的迴歸分析,包含依變數 BUD 與 LnALLO 兩個模型。在兩個步驟中,兩個模型的整體估計結果,F 檢定結 果皆呈顯著(p 值皆小於 0.01)。另兩個模型自變數線性重合診斷之變異數膨脹因 素值(VIF),雖呈現輕微的線性重合,估計結果仍為可接受。11 11 在迴歸分析過程,乃先進行變數間的 Pearson 相關分析,在 FAIR、SUBS、MITIG 與 EVALU 四個變數的相關係數絕對值,約介於 0.001-0.70 間。特別是 MITIG 與 EVALU 的 Pearson 相關係數為 0.70,具有高度相關,可能產生高度線性重合現象。故在迴歸分析 中,另進行 VIF 的估計,以檢測模型的線性重合程度。

(18)

表二 步驟一與步驟二之 OLS 迴歸估計結果

第一步驟 第二步驟

變數

BUD VIF LnALLO VIF BUD VIF LnALLO VIF 常數 137665.83 (1.08)a - 0.86** (3.61) - -19637.50 (-1.39) - 0.85** (3.56) - LnCOLLA 36912.70 ** (5.83) 2.3 - - 36577.98 ** (5.92) 2.1 - - POPU -0.19 (-0.54) 2.2 - - - - - - LANDP -1968.77 (-0.17) 2.2 - - - - - - COLLA*JUR 7.93** (1.97) 2.2 - - 8.05** (2.02) 2.1 - - PARTY 42223.26* (1.95) 1.1 - - 54487.61** (2.64) 1.0 - - INCOME -1435.09 (-1.02) 1.4 - - - - - - FAIR - - 0.05** (2.02) 1.1 - - 0.05** (2.34) 1.1 SUBS - - 0.06* (1.94) 1.3 - - 0.07** (2.45) 1.2 MITIG - - -0.07* (-1.79) 2.3 - - -0.08 ** (-2.08) 2.2 EVALU - - 0.12** (3.17) 2.4 - - 0.14** (3.72) 2.2 AID - - 0.04 (1.18) 2.2 - - - - RENT - - 0.04 (1.05) 2.5 - - - - DAMAG - - -0.09** (-2.35) 2.1 - - -0.04* (-1.65) 1.2 SENS - - 0.03* (1.79) 1.1 - - 0.04** (2.05) 1.1 F 值 24.51 3.46 47.52 3.67 R2 (Adj R2) 0.71 (0.68) 0.32 (0.23) 0.69 (0.68) 0.27 (0.19) 觀測數 68 註:迴歸係數括弧內為t 檢定值;** 為 α = 0.05 下呈顯著;* 為 α = 0.1 下呈顯著 其 中 BUD 模 型 之 估 計 結 果 , 發 現 影 響 重 建 經 費 分 配 較 顯 著 因 素 者 , 為 LnCOLLA 及 COLLA*JUR,估計之係數符號為正且符合預期。隱含重建經費的分 配,除與實質的建物損害程度有高度正相關外,村里數亦為關鍵性因素。實際上決 定政府部門的重建經費投入與分配之其他重要因素,可能尚包含公共設施與維生系 統的復原重建投入。然因缺乏公共設施與維生系統損壞的詳細資料,建物倒塌數或 可間接顯示該地區公共設施與維生系統損壞的程度。藉由步驟一的估計,亦確實可 反應重建資源投入與災後損害復原需求的正向關係。 影響重建經費投入的另一重要因素,為所屬行政區首長的政黨屬性 PARTY, 其估計結果亦符合預期為正且呈統計顯著(在 α=0.1 下呈顯著)。隱含政黨屬

(19)

性,愈偏向民進黨者或無黨(與其他)者,確實會獲得較多的資源。另 INCOME 的估計結果,雖符合重分配機制的假設,與經費分配的關係為負,然不顯著。此原 因之一,可能在於所使用的資料為縣之戶年平均所得,因而降低其顯著性。如能取 得鄉鎮市級的所得資料或有不同的結果。 另一個 LnALLO 的迴歸模型估計結果,發現 FAIR、SUBS、EVALU、AID、 RENT 之係數符號為正,亦皆符合預期,但 FAIR、SUBS、EVALU 的影響較為顯 著。隱含受訪之地方政府,認為中央政府資源分配愈公平、愈依賴中央資源及愈認 為重建績效評估愈重要者,愈認同須以社會經濟發展特性為資源分配依據。另外 SENS 的係數估計,亦顯著的顯示愈認為災害敏感地區具有開發壓力者,愈認同應 以社會經濟發展程度做為重建資源分配的依據。 DAMAG 與 MITIG 的係數,亦如預期估計結果為負,且分別在 α=0.05 與 0.1 下呈顯著。顯示認為補償地震財產損害與減災績效愈重要者,其愈不認為以地 區社經特性的資源重分配機制重要。尤其在災害損失與公共投入決策資訊不充分, 愈主張政府需尊重市場機制者,會認為政府應擺脫財富重分配的包袱,而應朝向以 災害損失、實質設施與減災績效為主的資源補助政策。此作法雖較符合中央政府補 助災後重建的初衷。然是否因而犧牲許多急需政府資源進行重建或社會弱勢者取得 資源的管道,此可能是須進一步討論的課題。另步驟二的估計結果與步驟一類似, 相關自變數之估計係數亦皆符合預期,且與步驟一之估計結果高度相似。 表三為步驟三兩個 logit 分析的估計結果。12 表中亦估計各自變數的邊際效 應,其代表一單位自變數的變動,增加(或減少)成為高資源分配_高受損鄉鎮市 群的機率。模型一的估計結果,發現政治經濟關鍵變數,係數估計的符號多符合預 期。在社會經濟環境變數方面,JUR 顯示村里數愈多者,屬於高資源分配_高受損 鄉鎮市群的機率愈高(α=0.1 下呈顯著),且每增加一個村里,增加成為 RESO =1 族群的機率約為 0.4%。政黨屬性 PARTY 的估計結果,亦發現愈偏向民進黨或 無黨(與其他)者,屬於高資源分配_高受損群的機率愈高;如為民進黨或無黨 者,增加成為 RESO=1 者的機率為 2%。另在資源分配態度變數方面,估計結果多 不顯著。僅在認為補償財產損失(DAMAG)愈重要者,屬於 RESO=0 的機率較 12 透過群落分析所定義的「高資源分配_高受損」與「低資源分配_低受損」鄉鎮市群,另 以 ANOVA 分析兩群在政府重建經費分配、房屋倒塌數、平均人口與地價的差異。統計 F 檢定值,分別為 240.94、80.51、5.05 與 8.93,皆在 α=0.05 下,兩個群落在這些特徵 上,確實皆具有顯著差異。

(20)

高,此亦符合預期。第二個 logit 分析,政治經濟關鍵變數之估計結果與模型一非 常類似。惟 SUBS 之估計結果較模型一顯著,呈現愈認同須以中央政府為重建資源 主要提供者,屬於 RESO=1 群的機率愈高。 表三 步驟三之 logit 模型估計結果 變數 模型一 模型二 係數 (t 值) 邊際效應 係數 (t 值) 邊際效應 常數 -25.45 (-1.21) -0.23 -17.88(-0.97) -0.09 LnALLO 4.94 (0.89) 0.05 - - POPU -0.01* (-1.65) -0.001 -0.01* (-1.76) -0.001 LANDP -2.87** (-2.16) -0.03 -2.62* (-1.65) -0.01 JUR 0.49* (1.73) 0.004 0.47* (1.65) 0.002 PARTY 2.84** (2.28) 0.02 3.56** (2.08) 0.02 INCOME 0.20 (1.17) 0.002 0.18 (1.01) 0.001 FAIR -0.54(-1.16) -0.005 -0.62 (-0.97) -0.003 SUBS 0.78 (1.24) 0.007 1.81* (1.76) 0.009 MITIG -0.06 (-0.07) -0.001 -0.89 (-0.79) -0.004 EVALU -0.54 (-0.67) -0.005 -0.46 (-0.43) -0.002 AID 0.72 (0.96) 0.007 0.72 (0.89) 0.004 RENT 0.55 (0.51) 0.005 -0.88 (0.06) -0.0004 DAMAG -2.08** (-1.98) -0.02 -1.62 (-1.20) -0.008 SENS 0.61*(1.65) 0.005 0.63 (1.08) 0.003 BUDR - - 2.19** (1.96) 0.01 ALLOR - - 0.32 (0.23) -0.002 χ2 35.49 42.41 Pseudo R2 0.51 0.61 觀測數 68 註:** 為 α = 0.05 下呈顯著;* 為 α = 0.1 下呈顯著 另外值得觀察的兩個變數:POPU 與 LANDP,其估計值分別在 10% 或 5% 的 顯著水準下,在兩個模型皆呈顯著負相關。通常此兩個變數為衡量社會經濟發展程 度的重要指標。估計結果顯示平均地價與人口數較低的地區,屬於高資源分配_高 受損群的機率較高。此似乎不符合 Stigler-Peltzmen 模型,所主張之選票主導資源 分配的結論,而支持 SPI 理論強調的資源重分配功能。另亦發現 JUR 與 PARTY 的

(21)

估計係數亦呈顯著正相關,綜合此等結果,可發現重建資源的再分配,並非與人口 或社會資產的發展程度成正比;來自村里的行政利益團體壓力與政黨屬性的考量, 反而可能是影響資源分配決策的重要考量。此現象特別在重建相關資訊高度不確定 下,政府重建資源很容易在政治團體的主導下,進行資源再分配。然上述之推論, 本文呈現的訊息仍非常有限,尚須有更深入的資料與地方政治經濟分析,方能對 921 重建的地方政治利益團體運作與資源投入關係,有更深入的認識。 如從另一個層面分析此課題,可從兩個殘差變數 BUDR 與 ALLOR 的估計結果 觀察。其發現僅 BUDR 在 α=0.05 下,呈顯著正相關,ALLOR 則不顯著。由於 BUDR 乃步驟二中,政治經濟關鍵變數無法觀測或解釋的部分,亦為 BUD 的線性 組合。13 隱含存在其他政治相關的其他經濟發展間接因素,可能影響重建資源分配 的政治決策。尤其這些間接因素,可能會主導政府朝向重分配與損失導向的資源分 配政策,且間接主導重建資源投資於經濟發展程度較低與建物損害較嚴重之地區。 這些政治經濟因素,除本文所收集的自變數外,可能有些是來自不同利益團體、社 區團體、非政府組織(NGOs)或非營利組織(NPOs)的壓力或影響。這些團體可 能透過重建計畫的執行與資源爭取的運作,而影響重建資源的配置。此在 Noll 的 SPI 理論,亦有廣泛的討論。 許多文獻皆認為社會經濟較低度發展的地區,往往是遭受災害侵襲損失較嚴 重,且是高易致災性之地區(Mileti, 1999; Comfort et al., 1999)。這些地區在 Bolin 與 Stanford(1998)觀察美國北嶺地震的重建經驗,亦發現亦常是分配資源較少的 地區。Kamel 與 Loukaitou-Sideris(2004)從人口的社會經濟結構,觀察北嶺地震 的聯邦資源分配,亦發現社會弱勢與邊陲族群確實是常被重建資源分配忽視的一 群。惟從上述分析結果,並不全然如此。其可能的解釋包含:(1)這些地區因地方政 府的財政較為匱乏,本就會更依賴中央的資源補助,而使經費補助具有重分配的功 能;(2)logit 分析的另一個意涵,在於檢視政府資源補助朝向損失導向的特性。此 解釋隱含 921 重建之資源分配,可能存在其他政治經濟因素,例如地方利益團體、 社區團體、相關非政府組織或非營利組織的政治運作或施壓,引導資源朝向損失或 硬體恢復的投資。在此兩個因素的交互作用下,使重建資源流向高易致災性地區, 13

BUDR 為 BUD 的線性組合,隱含 BUDR 為步驟二之 BUD 模型所考慮之政治經濟關鍵變 數外,其他所有可能政治經濟變數的線性組合,包含 INCOME、LANDP、POPU 等變 數。這些變數,除在步驟一可考慮外,其他因資料蒐集困難或難以觀察的可能影響因 素,皆可納入殘差值 BUDR 中考慮。

(22)

而這些地區亦常是社會經濟之弱勢者,造成重建資源具有重分配的效應。

事實上主導政府重建資源或經費的分配,除文官體系外,上述之社區團體、 NGOs 或 NPOs,是不容忽視的重要影響源。此不管是 921 地震、美國北嶺地震、 日本阪神地震或印度的 Gujarat 地震。皆發現 NGO 或 NPOs,在實質設施的重建, 社會、社區、心理、住宅與心理重建,皆扮演非常重要的角色(江明修,2000; Bolin and Stanford, 1998; Panda, 2001;呂朝賢,2001;劉麗雯等,2003)。對於此 問題的深入瞭解,有必要針對政府部門、NGOs 與 NPOs、與受災居民的互動關 係,進行深入的質化分析或田野研究,或針對參與 921 地震重建之社區團體、 NGOs 與 NPOs 進行深入訪談。相關成果將有助於此問題的釐清,亦對於強化 SPI 理論解釋中央與地方政府在災後重建資源的財政分配,具有重要的意義。 Schneider(2005)檢討美國政府對於 Katrina 風災的應變與復原工作,點出政 府處理災後復原重建工作的問題,在於缺乏明確的目標與資源分配遊戲規則。此特 別容易在資訊與需求的雙重不確定與時間壓力下,造成應變與重建效率的降低,甚 至造成重建資源的誤用與濫用。此在上述的實證分析,即顯示文官組織的資源投入 決策選擇,可能會以政治資產累積、政治象徵性與重分配效應為基準。此在台灣的 地緣政治上,有其指標性的意義。此展現在政府思考如何進行分配重建資源時,可 能使政府干預災後重建市場的動機,不再只是降低市場失敗,而可能兼具有財富重 分配的機能。

柒、結論

傳統實務導向的自然災害災後重建研究,較強調重建程序與方法論的探討。然 重建程序與方法,除決定在地方本身的社會經濟條件外,重建資源的需求特性與中 央-地方政府間的資源再分配決策過程,可能方是關鍵性的影響因素。故 Haas et al. 與 Coburn 與 Spence(2002)提出的線性重建程序模型,不但無法涵蓋不同重建 的模式,亦無法清楚詮釋為何不同地區所採取的重建模式不盡相同。

Schneider(1995; 2005)從公共行政及 Noll 從政治經濟觀點,提供災後重建決 策形成的良好觀察角度,特別是有助於釐清政府重建資源分配與投入選擇的組織決 策過程。中央政府常扮演災後的龐大資源與經費提供者,其資源提供的多寡與方 式,不但會影響重建的速率,亦會左右地方採取的重建模式,甚至衝擊災後的地區 發展形態(Bolin and Stanford, 1998)。

(23)

本文應用 SPI 理論,針對 921 地震災後重建的經驗,透過三個步驟的實證分 析,詮釋政府部門的災後重建資源投入決策行為。第一步驟的分析發現,影響重建 補助分配的重要政治經濟因素,為地震房屋倒塌與轄區內村里數,而呈現損失導向 的政府補助模式。此步驟之分析結果亦發現地方政府首長的政黨屬性,亦會顯著影 響所分配資源的多寡,愈接近民進黨或無黨者,所獲得的經費愈多。另受訪的鄉鎮 市公所,愈強調中央政府在重建資源提供之功能者,愈傾向支持中央需按地區社經 發展狀況分配資源,而期待資源的重分配功能。此在第三步驟的兩個 logit 分析, 呈現出詭譎的現象。分析成果發現較低度社會經濟發展之地區,反而屬於高資源分 配_高受損族群之機率較高,且轄區內的村里數的多寡亦會決定分配的資源量,此 結果與一般文獻的結論不盡相同。綜合三個步驟的實證分析結果隱含,地方政府愈 期待透過重建資源分配過程,達到資源爭取與重分配功能者,實際分配到的經費亦 確實具有此效應。 一般認為社會經濟發展較遲緩的地區,常是高易致災性之地區。透過 Pearson 相關分析,發現 921 受災地區,確實平均人口與地價較低的地方,建物倒塌量亦較 多,但不顯著(相關係數 r 分別為 -0.15 與 -0.19)。平均人口與地價較低之地 區,所分配之政府資源卻較多(相關係數分別為:r = -0.20, p < 0.1; r = -0.25, p < 0.05)。此結果與 OLS 與 logit 分析不謀而合,亦即都市化較低的地區,獲得的重 建資源不必然較少。然巧合的是,愈低度發展的地區,其地方政府首長愈偏向民進 黨或無黨,亦是分配重建經費較多之地區(PARTY 與平均人口、地價與所得的相 關係數,分別為r = -0.26, p < 0.05; r = -0.28, p < 0.05; r = -0.26, p < 0.05)。綜合這 些發現,921 震災重建資源的分配,明顯為綜合損失導向與重分配機能的補助模 式。 從 SPI 理論可提供上述現象的有力解釋。在大規模災害後,因重建的時間壓 力、資訊的不充分與高度交易成本。迫使政府成為重要資源的提供者,亦會使資源 較匱乏的地區,可能反可透過資源重分配的過程獲得更多的資源。使重建資源分配 雖具有損失導向特性,但亦具有資源重分配的機能,而支持 SPI 理論。換言之,從 地方治理的角度,發現地方的災後重建資源分配,乃同時具有市場機制與政府管制 的精神。惟此資源重分配過程,卻可能降低地方自行從事減災或避免在災害敏感地 區開發的誘因,產生政策執行的「道德危機」問題(洪鴻智、黃欣怡,2003)。使 愈不致力於減災的地區(或地方政府),可能因災後受損的機率或損害程度較高, 反而可獲得更多的資源補助,而不利於整體資源使用的效率與災害防救工作的推

(24)

動。 從 921 震災重建的實證發現,損失導向的資源重分配機制,非常接近 Kamel 與 Loukaitou-Sideris(2004)歸納的美國北嶺地震重建經驗。事實上災後重建是所 有災害管理的一環,其需整合減災、整備與緊急應變,方能使災害風險降低,並達 到資源使用的效率。故中央政府的重建資源分配,不能只是單純的資源重分配或損 失導向式的補助,如何使地方政府有效的應用重建資源進行完整的災害管理,方是 地方災害治理須思考的課題。特別是透過中央-地方的資源補助關係,提供有利於 減災的土地使用管理或都市治理政策的誘因(Rubin and Barbee, 1985)。強化地方 政府的災前重建規劃與減災相關工作的推動,不但可降低潛在災害可能造成的衝 擊,亦可使資源能應用於真正緊急需要之處,而可提升重建資源的使用效率。 本文為提供從政治經濟角度分析災害防救與重建政策的濫觴。其中利益團體在 重建資源分配具有關鍵性之地位,然本文的分析仍僅限於地區性的政治團體。實際 上利益團體涵蓋的範圍非常廣泛,包含社區型、跨區域型與國際性的 NGOs 與 NPOs,甚至不同目的之利益團體,皆可能影響重建資源分配的決策。此在本文皆 缺乏完整的討論,而亟待後續的深入研究。特別是透過深入的質化或田野研究,瞭 解政府部門、NGOs 與 NPOs,及社區居民間的互動與資源分配關係,乃後續研究 的重要方向。另外損失導向或以重分配為目標的重建資源分配模式,是否具有經濟 效率,及此資源重分配機制對地區發展的直接與間接影響。除在決策動機值得討論 外,完整的分析仍待後續進一步的成本-效益分析(或相關之災後重建績效評 估),方能獲得更完整的答案,此亦可做為後續探討的重心之一。 其他相關之後續研究亦可著重在更深入的政治經濟運作機制的建立與釐清,特 別是建置更多元的地區社會經濟發展與易致災性指標,或透過深入的質性研究、電 腦模擬與案例比較分析,使此領域的研究更深化。另外對於不同社會族群或社會弱 勢團體的重建資源分配問題,及重建資源分配對於災後城鄉發展與土地使用型態的 衝擊,皆是值得投入的後續研究課題。

參考文獻

王鴻楷(1999)。集集地震社會經濟震災勘查。結構工程,第 14 卷第 3 期,頁 177-216。 內政部建築研究所(1999)。921 集集大地震建築物震害調查初步報告。台北。

(25)

行政院九二一震災災後重建推動委員會(2003)。921 重建四年成效報告。南投。 江明修(編)(2000)。第三部門:經營策略與社會參與。台北:揚智。 吳杰穎、洪鴻智(2006)。台北市政府推動防救災工作計畫協助復原重建綱領之擬 定:以颱洪地震災害為例。台北:台北市政府。 呂育誠(2005)。地方治理意涵及其制度建立策略之研究-兼論我國縣市推動地方 治理的問題與前景。公共行政學報,第 14 期,頁 1-38。 呂朝賢(2001)。非營利組織與政府的關係—以九二一賑災為例。台灣社會福利學 刊,第 2 期,頁 39-77。 林元祥、許志敏、邱益瑞(2003)。消防人員對九二一震災消防搶救時序之認知研 究。行政暨政策學報,第 37 期,頁 1-27。 陳亮全、洪鴻智、陳素櫻、賴美如(2002)。921 地震的社會經濟衝擊與災後重 建:以台中縣與南投縣為例。土木水利,第 29 卷第 2 期,頁 8-20。 邵珮君(2003)。台灣集集震災後社區營造式重建機制之探討:以軍功里和劉家伙 房之重建為例。都市與計劃,第 30 卷第 4 期,頁 371-389。 洪鴻智、黃欣怡(2003)。洪災保險的購買意願:以基隆河中下游沿岸居民為例。 都市與計劃,第 30 卷第 3 期,頁 241-258。 洪鴻智、邵珮君(2004)。災後重建體系及其運作機制檢討與建置之研究。台北: 行政院災害防救委員會。 孫本初、鍾京佑(2005)。治理理論之初探:政府、市場與社會治理架構。公共行 政學報,第 16 期,頁 107-135。 張其祿(2003)。我國地方政府財政地位之經驗研究。公共行政學報,第 8 期,頁 99-122。 蔡克銓、羅俊雄(2000)。九二一大地震建築物損壞調查結果初步報告。科學發展 月刊,第 28 卷第 2 期,頁 85-89。 魯炳炎(2003)。從法制觀點談我國中央與地方財政關係。中國行政評論,第 12 卷第 3 期,頁 179-206。 劉麗雯、邱瑜瑾、陸宛蘋(2003)。九二一震災的救災組織動員與資源連結。中國 行政評論,第 12 卷第 2 期,頁 139-178。 賴美蓉(2002)。居民對 921 災後社區住宅重建之意願調查分析。都市與計劃,第 29 卷第 4 期,頁 533-550。 賴素鈴、郭春敏(2003)。921 地震對台灣國際觀光旅館之衝擊-介入模式。觀光

(26)

研究學報,第 9 卷第 1 期,頁 123-125。

Bates, F. L. & Peacock, W. G. (1989). Long term recovery. International Journal of

Mass Emergencies and Disasters, 7: 349-365.

Berke, P. R., Kartez, J. & Wenger, D. (1993). Recovery after disaster: Achieving sustainable development, mitigation and equity. Disasters, 17: 93-109.

Bolin, R. & Stanford, L. (1998). The Northridge earthquake: Vulnerability and disaster. London: Routledge.

Coburn, A. & Spence, R. (2002). Earthquake protection. West Sussex, England: John Wiley & Sons.

Comfort, L., Wisner, B., Cutter, S., Pulwarty, R., Hewitt, K., Oliver-Smith, A., Wiener, J., Fordham, M., Peacock, W. & Krimgold, F. (1999). Reframing disaster policy: The global evaluation of vulnerable community. Environmental Hazards, 1: 39-44.

Crone, C. & Tschirhart, J. (1998). Separating economic from political influences on government decisions. Journal of Economic Behavior and Organization, 35: 405-425.

Haas, J. E., Kates, R. W. & Bowden, M. J. (1977). Reconstruction Following Disaster. Cambridge: MIT Press.

Ink, D. (2006). An analysis of the House Select Committee and White House Reports on Hurricane Katrina. Public Administrative Review, 66: 800-807.

Kamel, N. & Loukaitou-Sideris, A. (2004). Residential Assistance and Recovery Following the Northridge Earthquake. Urban Studies, 41: 533-562.

Kartez, J. D. (1984). Crisis Response Planning: Toward a Contingent Analysis. Journal

of the American Planning Association, 50: 9-21.

Lynn, L. E., Heinrich, C. J. & Hill, C. J. (2000). Studying governance and public management: Challenges and prospects. Journal of Public Administration

Research and Theory, 10: 233-261.

Mader, G. (1980). Land use planning after earthquakes. Portola Valley CA: William Spangle and Associate.

March, J. G. (2002). Understanding how decisions happen in organizations. In Shapira, Z. (Ed.), Organization Decision Making (pp. 9-32). New York: Cambridge University Press.

May, P. J. (1985). Recovering catastrophes: federal disaster relief policy and politics. London: Greenwood Press.

(27)

States. Washington D.C.: Joseph Henry Press.

Mustafa, D. (2004). Reinforcing Vulnerability? Disaster Relief, Recovery, and Response to The 2001 Flood in Rawalpindi, Pakistan. Environmental Hazards, 5: 71-82. Noll, R. G. (1989). Economic perspectives on the politics of regulation. In Schmalensee,

R. & Willig, R. D. (Eds.), Handbook of Industrial Organization Vol. II (pp. 1253-1287). New York: North-Holland.

Panda, S. M. (2001). NGOs as partners in disaster recovery and reconstruction: case of

Gujarat earthquake. United Nations Centre for Regional Development,

Nagoya, Japan.

Peltzman, S. (1976). Towards a more General Theory of Regulation. Journal of Law and

Economics, 19: 211-240.

Platt, R. H. (1999). Disaster and democracy: the politics of extreme natural events. Washington DC: Island Press.

Rubin, C. B. & Barbee, D. G. (1985). Disaster recovery and hazard mitigation: Bridging the intergovernmental gap. Public Administration Review, 45: 57-63.

Schneider, S. K. (1995). Flirting with disaster: public management in crisis

management. New York: M.E, Sharpe.

Schneider, S. K. (2005). Administrative breakdown in the governmental response to Hurricane Katrina. Public Administration Review, 65: 515-516.

Stigler, G. (1971). The theory of economic regulation. Bell Journal of Economic and

Management Science, 2: 3-21.

Uphoff, N. (1986). Local institutional development: an analytical sourcebook with

cases. West Hartford CT: Kumarian Press.

Wu, J. Y. & Lindell, M. K. (2004). Housing reconstruction after two major earthquakes: The 1994 Northbridge earthquake in the United States and the 1999 Chi-Chi earthquake in Taiwan. Disasters, 28: 63-81.

(28)

附錄:問卷之節錄

1. 貴府(所)認為中央(或上級)政府在考量重建資源與經費分配,下列因素的 重要性各如何?(ALLO) 極重要 很重要 重要 普通 不重要 很不重要 極不重要 人口數或人口密度 產業與經濟發展狀況 行政轄區之幅員大小 2. 貴府(所)認為中央政府(或上級政府)之重建資源分配公平性的表現如何? (FAIR)□極好 □很好 □好 □普通 □差 □很差 □極差 3. 貴府(所)認為以中央政府補助款做為重建財源籌措最主要方式的適合性如 何?(SUBS)□極適合 □很適合 □適合 □普通 □不適合 □很不適合 □極 不適合 4. 貴府(所)認為依減災執行程度補助經費,對於地方政府的災後重建資源分配 效率幫助程度如何(MITIG)?□極有幫助 □很有幫助 □有幫助 □普通 □沒 幫助 □很沒幫助 □極沒幫助 5. 貴府(所)認為建立重建績效評估制度,對於地方政府的災後重建資源分配效 率幫助程度如何(EVALU)?□極有幫助 □很有幫助 □有幫助 □普通 □沒 幫助 □很沒幫助 □極沒幫助 6. 貴府(所)認為下列重建工作項目之重要性各如何? 極重要 很重要 重要 普通 不重要 很不重要 極不重要 補助金發放(AID) 租金補貼(RENT) 損害建物補償 (DAMAG) 7. 是否同意因所轄地區具有強大的經濟發展壓力,而不得不選擇在災害敏感地開 發?(SENS)□極同意 □很同意 □同意 □普通 □不同意 □很不同意 □極 不同意

(29)

An Analysis of the Determinants of the

Governmental Recovery Resource

Allocation Decision Following Natural

Disasters: A Case Study of the 921

Chi-Chi Earthquake

Hung-Chih Hung

*

Abstract

Previous researches that investigate the local governance of post-disaster recovery were mainly focused on the recovery procedures induction and the community activity observations from limited disaster event samples. However, these works lacked detailed discussion of the political economic factors and resource distribution mechanism that would determine the post-disaster recovery procedures choice and the efficiency of resource allocation. This article applied a sophisticated public interest model to explain the governmental decision-making process associated with the post-disaster recovery resources allocation. A three-step regression method is designed to conduct an empirical analysis by using the data with respect to the governmental subsidies allocation following the 921 Chi-Chi Earthquake in 1999. The results indicate that the governmental post-disaster subsidies allocation is not only based on a loss-based rule but also presenting a resource reallocation effect. Once the recovery plans were introduced, the locally political interest groups played an important role in determining the reallocation of resources. This process may decrease the

* Associate Professor, Department of Real Estate and Built Environment, National Taipei University.

(30)

incentives for local authorities to adopt hazard migration measures or to reduce land development in hazard-prone areas. This phenomenon would also decrease the economic efficiency of governmental post-disaster recovery resource allocation.

Keywords: Post-disaster recovery, interest groups, sophisticated public interest,

參考文獻

相關文件

本館以數字表現出921地震救災、安置到重建的總體樣

(6) (a) In addition to the powers of the Permanent Secretary under subsection (1) the Chief Executive in Council may order the Permanent Secretary to refuse to

Wang, Solving pseudomonotone variational inequalities and pseudocon- vex optimization problems using the projection neural network, IEEE Transactions on Neural Networks 17

Monopolies in synchronous distributed systems (Peleg 1998; Peleg

Corollary 13.3. For, if C is simple and lies in D, the function f is analytic at each point interior to and on C; so we apply the Cauchy-Goursat theorem directly. On the other hand,

Corollary 13.3. For, if C is simple and lies in D, the function f is analytic at each point interior to and on C; so we apply the Cauchy-Goursat theorem directly. On the other hand,

Microphone and 600 ohm line conduits shall be mechanically and electrically connected to receptacle boxes and electrically grounded to the audio system ground point.. Lines in

• Use the binomial interest rate tree to model stochastic term structure.. – Illustrates the basic ideas underlying
