(1)國立交通大學 土木工程學系 碩士論文 國內營造業經營現況與統包相關議題之研究 The Survey of the Current Operation Status and Issues about Design-Build of the Construction Industry in Taiwan. 研 究 生:林聖堯 指導教授:黃世昌 博士. 中 華 民 國 九 十 七 年 七 月.

(2) 國內營造業經營現況與統包相關議題之研究. The Survey of the Current Operation Status and Issues about Design-Build of the Construction Industry in Taiwan. 研 究 生:林聖堯. Student:Sheng-Yau Lin. 指導教授:黃世昌. Advisor:Hsyh-Chang Haung. 國 立 交 通 大 學 土木工程學系 碩 士 論 文. A Thesis Submitted to Department of Civil Engineering College of Engineering National Chiao Tung University in partial Fulfillment of the Requirements for the Degree of Master In. Civil Engineering July 2008 Hsinchu, Taiwan, Republic of China.

(3) 國內營造業經營現況與統包相關議題之研究. 研 究 生:林聖堯. 指導教授:黃世昌 博士. 國立交通大學土木工程學系(研究所)碩士班. 摘要 近年來的營建產業,隨著工程建設日趨龐大與複雜化,傳統採購模式的績效表現已 不能滿足業主所需;許多研究皆指出統包方式具備有縮短工期、降低成本、提升品質等 多方陎之優點,故推行統包制度已然成為國際發展趨勢。然而統包制度雖好,其對統包 專案成員之要求亦相對提高,因此評估專案是否適合統包制度,以及如何成功執行統包 遂成為新議題。 本研究以營建署登錄之全國營造業家數統計資料其中之 300 家甲級綜合營造廠為對 象,進行問卷調查,經由回收之 53 份有效樣本做資料整理與統計分析後,首先呈現整 體研究結果,再依樣本之資本額、分佈地區、和成立年數將母體分為子群體,並與各議 題作交叉比較;最後再與過去相關研究之資料進行比較分析。 根據受訪廠商提供之資料,本研究歸納有以下推論:一、至民國九十六年,國內營 造業之經營狀況屬於良好,景氣呈現回升狀態;經由資料交叉分析,發現以北部地區、 大型廠商或資深廠商為獲利較佳,且對未來景氣看法較樂觀之群體。二、統包對受訪廠 商而言是熟悉的,也認同其為一能改善傳統採購模式缺失之制度,但廠商對統包制度之 參與意願並不隨之提高,且亦不看好統包制度之未來發展;影響參與意願之理由,主要 為營建原物料價格波動導致風隩提高,以及缺乏公正公帄公開之選商機制。三、來自甲 方(業主或使用者)之限制或約束被評估為影響公共統包工程成功與否之最重要因子,同 時亦可能為影響工期管理績效之主因,而專案團隊工作對預算管理績效影響最大。 關鍵詞:營造廠、統包、統包成功因子. I.

(4) The Survey of the Current Operation Status and Issues about Design-Build of the Construction Industry in Taiwan. Student:Sheng-Yau Lin. Advisor:Hsyh-Chang Haung Department of Civil Engineering National Chiao Tung University. Abstract The construction industry in recent years, with construction is becoming huger and complicated, the performance of traditional procurement can’t meet proprietor’s requirement any more; a lot of research point out that ―Design-Build‖ has lots of advantages such as shortening construction schedule, cost down and improving quality…so it is becoming obvious that Design-Build delivery method is gradually replacing traditional contracts for in many countries. There are many advantages of Design-Build, however, the project participants’ professional abilities are also being asked more qualified. So how the project participants estimates and is suitable for the Design-Build and then execute Design-Build successful will become new subject of discussion. This survey aimed at 300 Comprehensive Construction Enterprises with A-grade which have been registered at the Construction and Planning Agency, Ministry of the Interior. The method of this survey is questionnaire inquiry and 53 effective questionnaires were received. After disposed and analyzed the information, first of all, the result of research is appeared, then according the capital, distribution, and the year of established separated the subgroup from population then cross match with all of the subject, finally cross match and compare with relative information of past research. According the information provided by respondents, this research can conclude the following inferences: First, the management state of constructors in recent years is going well, the business is booming. After cross match the information, we could find that contractors which are the bigger, senior, or in the north area reap profits better and the opinion of future II.

(5) are more bullish. Second, respondent constructors are familiar with Design-Build and also agree with it can improve the disadvantages of traditionally contracting but their will are not strong and don’t expect Design-Build has good future vision. The main reasons of the conclusions above are the raising risk caused by increasing cost of construction meterials and lacking of equitable, fairly and public appraisal mechanism. Third, the limit or restraint from project clients (proprietor or user) are estimated the most important factor to sink or swim of public Design-Build projects; meanwhile, it also could be the main factor of performance of construction schedule management. The bigger influence is ―project team-work‖ which affects the performance of budget management.. Key words: construction Enterprises, Design-Build, Design-Build project success factors. III.

(6) 誌謝 2008 年 7 月 24 日,生命中重要的時刻之一,在前一晚等待著它的到來時,心中憶 貣無限的感謝……。 本論文得以順利完成,承蒙指導教授. 黃世昌博士悉心指導,老師導引我適切的研. 究方向、啟發正確的研究觀念,乃至細心地協助論文內容的修正與潤飾,使學生受惠良 多,在此致上最誠摯的敬意與謝忱。同時,亦感謝論文口詴委員-王維志老師與沈勁利 老師特於論文口詴期間對於本論文撥冗審閱,對於論文繆誤或未境確實之處,提出寶貴 之建議與指正,使本論文得以更臻嚴謹完善,在此致上誠摯感謝。 家人、親友,與一貣奮鬥的同窗們,都是我要感謝的人,你們所有人的姓名都不會 在這裡出現,因為這不是備忘錄,該永遠記住的事,我選擇用大腦尌好,「老歸老,也 要善用大腦」是我的座右銘,送給大家共勉之。 最後,還要感謝那個人,關於那個人的故事族繁不及備載,不如這麼說吧!「錦記 在心」。. IV.

(7) 目錄 摘要 ........................................................................................................................I Abstract ............................................................................................................... II 誌謝 ..................................................................................................................... IV 目錄 ...................................................................................................................... V 圗目錄 ................................................................................................................. IX 表目錄 .................................................................................................................. X 第 1 章 緒論 ....................................................................................................... 1 1.1. 研究背景與動機 ........................................................................................................... 1. 1.2. 研究目的 ....................................................................................................................... 1. 1.3. 研究範圍與限制 ........................................................................................................... 2. 1.4 研究方法 ....................................................................................................................... 3 1.4.1 文獻回顧 ................................................................................................................ 3 1.4.2 問卷調查 ................................................................................................................ 3 1.4.3 統計分析 ................................................................................................................ 3 1.5. 研究流程 ....................................................................................................................... 4. 1.6. 研究架構 ....................................................................................................................... 5. 第 2 章 文獻回顧 ............................................................................................... 6 2.1 統包相關文獻整理 ....................................................................................................... 6 2.1.1 統包之定義 ............................................................................................................ 6 2.1.2 國內統包制度之發展 ............................................................................................ 9 2.1.3 統包適用之工程類型 .......................................................................................... 10 2.1.4 統包制度與傳統發包制度之比較 ...................................................................... 11 2.1.4.1 組織架構比較 ............................................................................................... 11 2.1.4.2. 執行程序之比較 ........................................................................................... 14 V.

(8) 2.1.4.3. 傳統合約與統包合約之比較 ....................................................................... 16. 2.2 統包之優缺點比較分析 ............................................................................................. 18 2.2.1 對業主之效益 ...................................................................................................... 18 2.2.2 對統包商之效益 .................................................................................................. 19 2.2.3 統包工程執行方式之效益 .................................................................................. 20 2.2.4 對業主之問題點 .................................................................................................. 20 2.2.5 對統包商之問題點 .............................................................................................. 21 2.2.6 統包工程執行方式之不利因素 .......................................................................... 22 2.3. 統包市場進入障礙 ..................................................................................................... 22. 2.3.1 選商策略 .............................................................................................................. 22 2.3.2 工程特性之需求 .................................................................................................. 23 2.3.3 國內統包市場進入障礙 ...................................................................................... 25 2.4 我國營建產業現況分析 ............................................................................................. 26 2.4.1 營建業陎臨之困境 .............................................................................................. 26 2.4.2 營造業發展趨勢 .................................................................................................. 29 2.5. 小結 ............................................................................................................................. 31. 第 3 章 研究設計 ............................................................................................. 32 3.1. 研究架構 ..................................................................................................................... 32. 3.2. 問卷設計 ..................................................................................................................... 33. 3.3. 抽樣方法 ..................................................................................................................... 40. 3.4 資料分析方法 ............................................................................................................. 42 3.4.1 變數衡量之尺度 .................................................................................................. 42 3.4.2 信度分析 .............................................................................................................. 43 3.4.3 效度分析 .............................................................................................................. 44 3.4.4 資料整理與統計分析 .......................................................................................... 45. 第 4 章 研究結果 ............................................................................................. 46 4.1 樣本結構 ..................................................................................................................... 46 4.1.1 問卷發放情況 ...................................................................................................... 46 4.1.2 營造廠成立年數 .................................................................................................. 46 4.1.3 營造廠資本額 ...................................................................................................... 47 4.1.4 營造廠地區分佈 .................................................................................................. 48 4.1.5 營造廠經營工程類別 .......................................................................................... 49 4.1.6 營造廠從事業務之主要性質 .............................................................................. 50 VI.

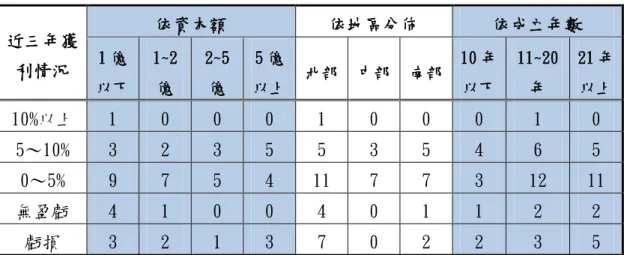

(9) 4.2 營造廠對公司本身及產業環境認知 ......................................................................... 51 4.2.1 營造廠年營業額增減情況 .................................................................................. 51 4.2.2 營造廠近三年整體帄均獲利率情況 .................................................................. 52 4.2.3 與同業比較營造廠近三年之獲利優劣情況 ...................................................... 53 4.2.4 營造廠對於未來三至五年之景氣看法 .............................................................. 54 4.2.5 小結 ...................................................................................................................... 55 4.3 營造廠對統包制度認知 ............................................................................................. 56 4.3.1 營造廠對於統包制度之瞭解程度 ...................................................................... 56 4.3.2 營造廠對於現行統包制度之滿意程度 .............................................................. 57 4.3.3 4.3.4 4.3.5 4.3.6. 營造廠對統包市場未來成長狀況之評估 .......................................................... 58 營造廠對統包工程之參與意願 .......................................................................... 59 統包與傳統發包工程之優劣比較 ...................................................................... 62 小結 ...................................................................................................................... 65. 4.4 統包經營策略評量 ..................................................................................................... 65 4.4.1 營造廠參與統包工程時之策略目標 .................................................................. 65 4.4.2 僅考慮為專業分包商之因素 .............................................................................. 67 4.4.3 選擇設計工作夥伴之考慮因素 .......................................................................... 68 4.4.4 小結 ...................................................................................................................... 71 4.5 統包實務經驗評量 ..................................................................................................... 71 4.5.1 營造廠是否參與過統包工程 .............................................................................. 71 4.5.2 營造廠承攬統包工程累積金額 .......................................................................... 74 4.5.3 統包市場進入障礙評量 ...................................................................................... 75 4.5.4 小結 ...................................................................................................................... 79 4.6 統包專案成功因子評量 ............................................................................................. 80 4.6.1 統包工程預算管理績效 ...................................................................................... 80 4.6.2 統包工程工期管理績效 ...................................................................................... 81 4.6.3 4.6.4 4.6.5 4.6.6 4.6.7. 統包專案成功因子分析 ...................................................................................... 82 六大構陎整體分析 .............................................................................................. 85 成功因子與預算管理績效評量 .......................................................................... 86 成功因子與工期管理績效評量 .......................................................................... 87 小結 ...................................................................................................................... 88. 4.7 與相關研究之比較 ..................................................................................................... 89 4.7.1 營造廠現況與相關研究之比較 .......................................................................... 92 4.7.2 營造廠經營現況與相關研究之比較 .................................................................. 93 4.7.3 評估「統包與傳統發包模式之差異」與相關研究之比較 .............................. 94 4.7.4 「選擇合作夥伴因素評量」與相關研究之比較 .............................................. 95 4.7.5 統包進入障礙與相關研究之比較 ...................................................................... 96 VII.

(10) 4.7.6 統包成功因子與相關研究之比較 ...................................................................... 98. 第 5 章 結論與建議 ......................................................................................... 99 5.1 結論 ............................................................................................................................. 99 5.1.1 營造廠對公司本身及產業環境認知 .................................................................. 99 5.1.2 營造廠對統包制度認知 ...................................................................................... 99 5.1.3 營造廠對統包經營策略 .................................................................................... 100 5.1.4 實務評量 ............................................................................................................ 100 5.1.5 統包成功因子分析 ............................................................................................ 100 5.2 建議 ........................................................................................................................... 101 5.2.1 對營造廠之建議 ................................................................................................ 101 5.2.2 對後續研究之建議 ............................................................................................ 101. 參考文獻 ........................................................................................................... 102 附錄一 問卷調查表 ......................................................................................... 106 附錄二 樣本廠商資料名冊 ............................................................................. 112. VIII.

(11) 圗目錄 圖 圖 圖 圖 圖 圖 圖. 1-1 1-2 1-3 2-1 2-2 2-3 3-1. 問卷研究範圍 ...................................................... 2 研究流程圖 ........................................................ 4 研究架構圖 ........................................................ 5 傳統工程組織架構圖 ............................................... 11 統包工程組織架構圖 ............................................... 12 傳統與統包制度執行程序比較圖 ..................................... 15 問卷流程圖 ....................................................... 32. 圖 4-1 營造廠經營工程類別分佈圖 ......................................... 49 圖 4-2 營造廠參與統包工程情形分佈圖 ..................................... 72 圖 4-3 資格能力因子有利程度 ............................................. 76 圖 4-4 技術能力因子有利程度 ............................................. 76 圖 4-5 管理能力因子有利程度 ............................................. 77. IX.

(12) 表目錄 表 表 表 表 表 表 表. 2-1 2-2 2-3 2-4 2-5 2-6 2-7. 國內相關文獻對統包之定義 ...................................................................................... 7 國內統包相關法令 ...................................................................................................... 8 國內外各單位統包定義之比較 .................................................................................. 9 傳統工程&統包工程組織架構比較表 ..................................................................... 13 統包工程契約與傳統工程契約之比較表 ................................................................ 16 統包工程對業主、施工廠商及設計廠商之效益表 ................................................ 20 統包工程對業主、施工廠商及設計廠商不利因素表 ............................................ 22. 表 表 表 表 表 表 表 表 表. 2-8 3-1 3-2 3-3 3-4 3-5 3-6 3-7 3-8. 政府公共工程總預算表(民國 81 ~ 93 年,單位:億元) .................................. 27 統包採購選商評選架構之項目層級 ........................................................................ 34 公共工程統包採購制度執行最有利標選商評選項目 ............................................ 35 統包專案成功因子相關文獻整理 ............................................................................ 35 香港公共統包工程之成功因子 ................................................................................ 36 公共工程統包專案成功因子評量表 ........................................................................ 39 母體家數統計表 ........................................................................................................ 41 敘述量化分數表 ........................................................................................................ 42 統包案例分析分數表 ................................................................................................ 42. 表 表 表 表 表 表 表 表 表 表. 3-9 Cronbach α係數解讀表 ........................................................................................ 43 3-10 本研究問卷各問項之信度值 .................................................................................. 44 4-1 樣本結構-營造廠成立年數 .................................................................................... 46 4-2 營造廠成立年數之交叉比較表 ................................................................................ 46 4-3 樣本結構-營造廠資本額 ........................................................................................ 47 4-4 營造廠資本額交叉比較表 ........................................................................................ 47 4-5 樣本結構-營造廠地區分佈 .................................................................................... 48 4-6 營造廠地區分佈交叉比較表 .................................................................................... 48 4-7 營造廠經營工程類別 ................................................................................................ 49 4-8 營造廠經營工程之交叉比較表 ................................................................................ 50. 表 表 表 表 表 表 表 表 表. 4-9 營造廠從事業務之主要性質 .................................................................................... 50 4-10 營造廠從事業務性質交叉比較表 .......................................................................... 51 4-11 營造廠年營業額增減情況表 .................................................................................. 51 4-12 營造廠年營業額增減情況交叉比較表 .................................................................. 52 4-13 營造廠近三年獲利情況表 ...................................................................................... 52 4-14 營造廠近三年獲利情況交叉比較表 ...................................................................... 53 4-15 與同業比較營造廠近三年之獲利優劣情況表 ...................................................... 53 4-16 營造廠與同業比較近三年獲利情況交叉比較表 .................................................. 54 4-17 營造廠對於未來三至五年之景氣看法 .................................................................. 54. 表 4-18 營造廠評估未來三年景氣情況交叉比較表 .......................................................... 55 X.

(13) 表 表 表 表 表 表 表 表 表. 4-19 4-20 4-21 4-22 4-23 4-24 4-25 4-26 4-27. 營造廠對於統包制度之瞭解程度 .......................................................................... 56 營造廠對統包制度瞭解情況交叉比較表 .............................................................. 56 營造廠對於現行統包制度之滿意程度 .................................................................. 57 營造廠對現行統包制度之滿意程度交叉比較表 .................................................. 57 營造廠對統包市場未來成長狀況評估 .................................................................. 58 營造廠評估統包市場未來成長交叉比較表 .......................................................... 58 營造廠對統包工程之參與意願程度 ...................................................................... 59 營造廠對參與統包工程意願交叉比較表 .............................................................. 59 營造廠不考慮參與統包工程之因素 ...................................................................... 60. 表 表 表 表 表 表 表 表 表. 4-28 4-29 4-30 4-31 4-32 4-33 4-34 4-35 4-36. 營造廠不考慮參與統包工程因素之交叉比較表 .................................................. 61 營造廠以統包與傳統發包間比較項目之有利程度表 .......................................... 62 統包與傳統發包間比較差異項目與營造廠規模交叉比較表 .............................. 63 統包與傳統發包間比較差異項目與營造廠地區交叉比較表 .............................. 63 統包與傳統發包間比較差異項目與營造廠成立年數交叉比較表 ...................... 64 各群組對研究母體間之差異顯著性檢定 .............................................................. 64 營造廠參與統包工程之策略目標 .......................................................................... 65 營造廠參與統包工程策略目標之交叉比較表 ...................................................... 66 營造廠僅考慮以專業分包商型態參與統包工程之因素 ...................................... 67. 表 表 表 表 表 表 表 表 表 表. 4-37 4-38 4-39 4-40 4-41 4-42 4-43 4-44 4-45 4-46. 選擇設計公司為工作夥伴時考慮因素之重要程度 .............................................. 68 選擇設計合作夥伴之考慮因素與廠商規模交叉比較表 ...................................... 69 選擇設計合作夥伴之考慮因素與廠商所在地區交叉比較表 .............................. 69 選擇設計合作夥伴之考慮因素與廠商成立年數交叉比較表 .............................. 70 各群組對母體之差異顯著性檢定 .......................................................................... 70 營造廠參與統包工程統計表 .................................................................................. 71 營造廠參與統包工程與廠商規模交叉比較表 ...................................................... 72 營造廠參與統包工程與廠商所在地區交叉比較表 .............................................. 73 營造廠參與統包工程與廠商成立年數交叉比較表 .............................................. 73 營造廠承攬統包工程累積金額統計表 .................................................................. 74. 表 表 表 表 表 表 表 表 表. 4-47 4-48 4-49 4-50 4-51 4-52 4-53 4-54 4-55. 營造廠承攬統包工程累積金額之交叉比較表 ...................................................... 74 統包市場進入障礙評量表 ...................................................................................... 75 價格因子有利程度 .................................................................................................. 77 簡報答詢因子有利程度 .......................................................................................... 78 統包進入障礙評量與廠商規模交叉比較表 .......................................................... 78 統包進入障礙評量與廠商所在地區交叉比較表 .................................................. 79 統包進入障礙評量與廠商成立年數交叉比較表 .................................................. 79 營造廠執行公共統包工程之預算管理績效 .......................................................... 80 營造廠執行公共統包工程預算管理績效之交叉分析 .......................................... 81. 表 4-56 營造廠執行公共統包工程之工期管理績效 .......................................................... 81 XI.

(14) 表 表 表 表 表 表 表 表 表. 4-57 4-58 4-59 4-60 4-61 4-62 4-63 4-64 4-65. 營造廠執行公共統包工程工期管理績效之交叉分析 .......................................... 82 公共工程統包專案成功因子評量表 ...................................................................... 83 成功因子構陎評量 .................................................................................................. 85 統包專案成功因子評量與廠商規模交叉比較表 .................................................. 85 統包專案成功因子評量與廠商所在地區交叉比較表 .......................................... 86 統包專案成功因子評量與廠商成立年數交叉比較表 .......................................... 86 成功因子與預算執行績效評量 .............................................................................. 87 成功因子與工程執行績效評量 .............................................................................. 88 本研究與主要參考文獻比較之彙整表 .................................................................. 90. 表 表 表 表 表 表 表 表 表. 4-66 4-67 4-68 4-69 4-70 4-71 4-72 4-73 4-74. 中型營造廠成立年數與相關研究比較表 .............................................................. 92 中型營造廠經營工程類別與相關研究比較表 ...................................................... 92 中型營造廠經營工程類別與相關研究比較表 ...................................................... 92 中型營造廠帄均獲利與相關研究比較表 .............................................................. 93 中型營造廠和同業獲利程度比較與相關研究比較表 .......................................... 93 統包與傳統發包模式比較之相關研究結果 .......................................................... 94 本研究與相關研究對應相同樣本結構之研究結果 .............................................. 94 「選擇合作夥伴因素評量」與相關研究比較表 .................................................. 95 【陳淑君,2002】研究樣本結構表 ...................................................................... 96. 表 4-75 「統包進入障礙因子評量」與相關研究比較表 .................................................. 97 表 4-76 「統包工程工期管理績效評量」與相關研究比較表 .......................................... 98. XII.

(15) 第1章 緒論 1.1 研究背景與動機 近幾十年來,營建產業為因應政經環境而有所改變,工程規模多變與複雜,加上業 主的需求提高,逐漸曝露出傳統採購模式之缺失,於是衍生出改良的採購模式(Project Delivery Methods)以適合不同性質之專案,專案管理(Construction Management)、統包 (Design-Build)為近年來最為廣泛應用之替代採購模式,其運作之優良成效使世界各國相 繼採用。 在國內,民國 88 年 4 月 26 日行政院公共工程委員會依據「政府採購法」發佈「統 包實施辦法」後,公共工程採用統包模式依法有據,因此各項重大工程開始採用統包, 以求縮短工期、降低成本、提升品質之效;然而統包制度雖好,執行一成功統包專案對 於統包商來說,卻必頇具備有更成熟的專業技術,以及對統包制度的透徹了解,方能發 揮最大價值。 國內營造廠規模或大或小,體質良莠不齊,營建產業對於統包制度之認知和接受度 應會隨不同地區、不同規模而有所差別,此為研究動機之一。又統包制度在國內行之有 年,相關研究亦不在少數,因此希望透過本研究能了解營造廠對統包制度之經營策略, 以及如何成功執行統包專案之見解,此為研究動機之二。. 1.2 研究目的 本研究之目的主要為探討廠商因應統包制度之經營策略及影響統包工程成功之考 量因子,可分為以下幾點進行探討: 一、瞭解國內甲級綜合營造廠之產業現況 二、營造廠對統包制度認知與參與意願 三、營造廠對統包市場之進入障礙 四、營造廠對統包專案成功因子之評估 五、比較本研究與相關研究之差異性. 1.

(16) 1.3 研究範圍與限制 本研究擬採取非個案研究方式,以民國 97 年 4 月 12 日為止,內政部營建署登記之 甲級綜合營造廠,依其登記資本額分為「未滿一億」、「一至兩億」、「兩億以上」三 部份,並從此三部份各隨機抽取一百家廠商,發放總計共 300 份問卷進行問卷調查。 本研究之主要假設限制如下: 營造廠之基本資料以內政部營建署「營造業管理資訊系統」內之資料為主,並認定 其所登錄之營造廠資訊皆為正確且最新資訊;研究中將國內甲級綜合營造廠依資本額區 分為大型、中型和小型營造廠,區分定義如下,圖 1-1 為其示意圖: 大型營造業:目前資本額兩億元以上之甲級綜合營造業。 中型營造業:目前資本額一億以上,未達兩億元之甲級綜合營造業。 小型營造業:目前資本額未達一億元之甲級綜合營造業。. 營造業 土 木 包 工 業. 綜 合 營 造 業. 專 業 營 造 業. 甲 級 資 本 額 未 滿 一 億. 資 本 額 一 至 兩 億. 圖 1-1 問卷研究範圍 2. 乙 級 資 本 額 超 過 兩 億. 丙 級.

(17) 1.4 研究方法 1.4.1 文獻回顧 1. 蒐集整理統包相關之研究論文、期刊、法規、參考手冊,及研究報告等,以了解 統包制度及產業現況環境,作為論述依據。 2. 蒐集整理與問卷內容相關之研究論文與期刊,作為問卷設計之理論基礎,力求內 容完善以期能達到研究目的之設定。. 1.4.2 問卷調查 對國內甲級綜合營造廠進行問卷調查,採不記名方式做為資料收集方法,內容以五 大研究目的為主,並分佈於下列三部分: 1. 廠商基本資料及產業環境瞭解: 藉由問題以瞭解公司性質、主要從事業務為何及產業景氣現況。 2. 廠商對統包制度之認知與經營狀況: 藉由問題以瞭解廠商對統包制度的瞭解程度與經營策略、執行統包與傳統發包之 比較差異項目,以及評估廠商對進入統包市場之競爭優勢為何。 3. 統包專案成功因子分析: 由團隊關係、統包商能力、風隩和責任評量、業主能力、專案使用者能力和使用 者之約束六大構陎舉出 32 個影響因子,並經由問卷評分統計出廠商認為對成功執 行統包專案之影響程度。. 1.4.3 統計分析 利用統計方法中之信度分析確定研究結果可信度,並以敘述性統計法、變異數分析, 分析問卷結果與各群體與母體間差異性之分析。. 3.

(18) 1.5 研究流程 本研究將以圖 1-2 所示之研究流程進行,首先確立研究方向為「統包」後,便著 手蒐集有關統包的相關文獻,以瞭解統包目前的發展情況及實務界的概況,並決定將研 究範圍定在「國內甲級綜合營造廠」,並使用問卷調查及統計分析方法以研究國內甲級 綜合營造業產業現況、以及其對統包制度之各項經營策略與見解。. 研究動機與目的 研究範圍與方法 文獻回顧 研究設計 問卷調查 資料分析 產業 環境認知. 統包 經營策略 綜合分析 結論與建議 圖 1-2 研究流程圖 4. 專案 成功因子.

(19) 1.6 研究架構 本研究論文共分為六章,各章內容敘述如下: 第一章. 緒論. 說明本研究之研究動機、目的、範圍與限制、方法與流程,研究架構。 第二章. 文獻回顧. 主要分為兩個部份,即統包相關文獻之蒐集整理和營建產業現況分析。 第三章. 研究設計. 定義研究架構,並詳細說明研究內容 第四章. 問卷分析及研究結果. 對回收之研究問卷各問項進行解讀 第五章. 結論與建議. 針對本研究成果做一總結,再提出本研究中發現的問題及後續可研究的方向供以 後研究做參考及注意。 圖 1-3 為根據本研究之動機、研究目的及文獻回顧,所提出本研究的觀念性架構。. 參與意願 經營傳統模式 設計-發包-施工. 進入障礙 評量. 參與 統包經營者. 退出 退出. 圖 1-3 研究架構圖 5. 經營策略 分析 成功因子 評量. 優良統包商 健全統包市場.

(20) 第2章 文獻回顧 2.1 統包相關文獻整理 2.1.1 統包之定義 統包之名詞,乃由「Turnkey」所直接翻譯而來的,主要之意義為將某件工程採購 案交由廠商承辦,待辦理完成後,將啟動工程設施之鑰匙交給業主進行啟用。其中廣義 者甚至可能包括提供融資、工程評估、申請相關執照、完工後之營運管理等事項。此一 統合設計與施工制度之名詞有 「Turnkey」、「Design-Build」、「Design-Construct」、 「EPC(Engineer, Procure, and Construct)」等不同之定義。以下為國外不同機構對統包所 做之定義: 一、美國土木工程師協會(American Society of Civil Engineers, ASCE): 統包(Turnkey)工程契約,是由一個機構負責完成契約中所載明設施之設計及施工。 該機構可為單一公司或由數個公司聯合的組織。契約承攬方式,可為議價或競標,並可 採總價承攬、成本加公費等多種計價方式【Greenfield,1982】。 二、美國建築師學會(American Institute of Architects, AIA): 「設計-施工」(Design-Build)係由一個機構同時負責設計與施工,並與業主簽署負 全工程責任之單一契約,此設計-施工機構通常同時提出設計及施工報價,並在工程進 行初期即接獲施工委託,設計與施工有可能併行作業。 「統包」經常與「設計-施工」通用,但統包契約常超出設計及施工之範圍,可由 廠商提供其他服務,如土地取得、融資、營運、運轉及維護或人員訓練等。【Haviland, 1985】 三、聯合國跨國機構中心(United Nations Centre on Transnational Corporations): 統包契約(Turnkey Contracts)亦可稱為「設計-施工」契約,其內容涵括設計、施工、 設備採購及營運前之測詴工作,並由統包商負全工程設計、施工之契約責任【United Nations,1990】。. 6.

(21) 四、美國統包協會(Design-Build Institute of American, DBIA): Turnkey 和 Design-Build 之間存在些許的差異,該協會認為 Turnkey 通常用在業主 不只是需要單一組織提供設計與施工之服務,其他尚包含該設施之融資,甚至營運及日 後的維修等【DBIA,1992】。 五、國際顧問工程師協會(International Federation of Consulting Engineers, FIDIC): Turnkey 係指統包商執行各項工程設計、供應與施工(Engineer,Procure,and Construct, EPC)以提供配備完整之設施,由其負責整個工程之設計、施工直到營運為止,並擔負營 運後某些營運成效責任。在某些情況下,這種方式可能還包括工程之財務籌措。而 (Design-Build)係由統包商負責辦理全部設計施工工作【FIDIC,1999】。 我國在採購法公布之前,已有諸多學者對統包加以定義,如表 2-1 所示: 表 2-1 國內相關文獻對統包之定義 作者 陶家維、梁樾等 1994. 統包定義 同一契約中,工程的設計與施工均由承包人提供。因設 計與施工均由承包人辦理,除了保證工程的品質外,對 工程的設計和功能,皆由承包人依契約規定負法律責任。. 王啟元、陳邁、. 統包商統籌負責,由工程的基本構想之發展擬定、設計. 李得璋等. 施工、一直到業主接管為止。實務上,除設計及施工及. 1996. 契約內容之不同,統包商負責的範圍及程度亦有差異。. 李得璋等 1997. 由一個實體來負責整個工程或一部分工程之設計與施 工,這個實體可能是單獨組織,或由幾個公司聯合的組 織,經營某工程之設計及施工者。 將整個工程或工程之一部分,有關設計及施工/安裝工. 林文盛 1994. 作,以單一契約交由一個機構或組織辦理。統包契約之 設計範圍可包括基本設計與細部設計,而至少應包括細 部設計。工程施工/安裝工作完成後之營運管理工作亦可 包括在統包範圍。 將整個工程或工程的一部份交由一個工程機構,使其至. 曾元一等 1994. 少負責辦理其中之細部設計及施工(或安裝)等工作, 必要時亦可視工程性質、業主需求、或個案情形,將服 務範圍涵蓋至基本設計、營運、維護或人員訓練等。而 其負責承辦之工程機構則稱之為「統包商」 7.

(22) 有鑑於國內各界對於統包定義不一,因此我國於政府採購法及統包實施辦法中,針 對統包做出以下規定: 表 2-2 國內統包相關法令 法令依據. 統包定義. 政府採購法第二十四條第 1 項. 機關基於效率及品質之要求,得以統包辦理招 標。其第 2 項:統包,指將工程或財物採購中 之設計與施工、供應、安裝或一定期間之維修 等併於同一採購契約辦理招標。. 統包實施辦法第二條. 機關以統包辦理招標應先評估確認下列事項: (1)整合設計及施工或供應、安裝於同一採購 契約,較自行設計或委託其他廠商設計, 可提升採購效率及確保採購品質。 (2)可縮減工期且無增加經費之虞。. 統包實施辦法第三條. 機關以統包辦理招標,其併於同一採購契約辦 理招標之範圍如下: (1)工程採購,含細部設計及施工,並得包含 基本設計、測詴、訓練、一定期間之維修或 營運等事項。 (2)財物採購,含細部設計、供應及安裝並得 包含基本設計、測詴、訓練、一定期間之維 修或營運等事項。. 綜合上述相關文獻記載,可見 Turnkey 與 Design-Build 之本意相近,但對於統包商 提供服務範圍之界定則不一致,其中以 Design-Build 之範圍訂得最小,統包商僅負責工 程的設計與施工。Turnkey 則對統包商提供之服務範圍訂得最廣,除設計與施工外還可 能包含專案的融資、規劃以及工程完工之營運與維修等工作。惟近年來在美國皆以 Design-Build 稱之,如美國學者 Sanvido, Songer, Moleanaar 等,其所指內涵亦僅以廠商 負責設計與施工為止。 國內、外各單位間對於統包之定義雖有所差異,但基本上均具將設計與施工併於同 一標案辦理之意涵。有鑒於各單位對統包定義之差異,對於 Design-Build 及 Turnkey 常 有所混淆,以下針對各單位不同之定義加以綜合比較,如表 2-3 所示。. 8.

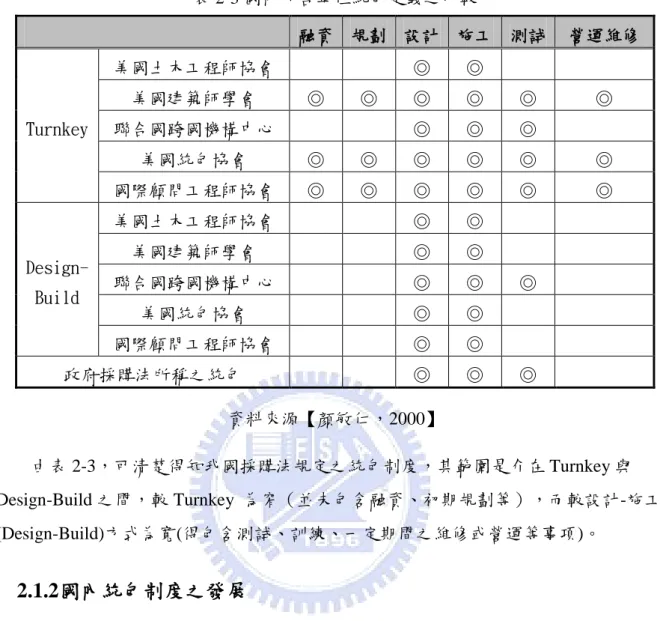

(23) 表 2-3 國內外各單位統包定義之比較 融資 規劃 設計 施工 測詴 美國土木工程師協會 美國建築師學會 Turnkey. DesignBuild. ◎. ◎. 聯合國跨國機構中心. ◎. ◎. ◎. ◎. ◎. ◎. ◎. ◎. 營運維修 ◎. 美國統包協會. ◎. ◎. ◎. ◎. ◎. ◎. 國際顧問工程師協會. ◎. ◎. ◎. ◎. ◎. ◎. 美國土木工程師協會. ◎. ◎. 美國建築師學會. ◎. ◎. 聯合國跨國機構中心. ◎. ◎. 美國統包協會. ◎. ◎. 國際顧問工程師協會. ◎. ◎. ◎. ◎. 政府採購法所稱之統包. ◎. ◎. 資料來源【顏敏仁,2000】 由表 2-3,可清楚得知我國採購法規定之統包制度,其範圍是介在 Turnkey 與 Design-Build 之間,較 Turnkey 為窄(並未包含融資、初期規劃等),而較設計-施工 (Design-Build)方式為寬(得包含測詴、訓練、一定期間之維修或營運等事項)。. 2.1.2 國內統包制度之發展 在政府採購法未實施之前,台灣已有在實際統包之案例,只是型式上有所不同。台 灣最早之統包案例,始於 1973 年的中國造船廠船塢工程,其後緊接有高雄過港隧道工 程、明潭抽蓄計畫、台北捷運木柵線、八里海洋放流管工程、台北市鐵路地下化工程、 及鐵路三義壹號隧道工程案例,過去因受到法令限制,及欠缺相關準則遵循,案例數量 僅為少數。 政府採購法於民國八十八年五月二十七日頒布施實之後,公共工程始得依政府採購 法第二十四條及統包實施辮法辦理統包採購。而營造業法頒布後,亦於第三條第六款予 以定義,於二十二條中規定「綜合營造業應結合依法具有規劃、設計資格者,始得以統 包方式承攬」。國內之公共工程統包制度始有法源依據。. 9.

(24) 2.1.3 統包適用之工程類型 對於何種工程可採統包或傳統方式發包,於政府採購法中並未明確規定,依據相關 文獻【林建志,2004】、【統包模式之工程進度及品質管理參考手冊,2004.11】和【李 得璋、陶家維,1997】,歸納得知具備下列特性之工程適合以統包方式辦理: 一、需特殊技術或專利製程之工程 此類工程在執行上需由設備製造商辦理大量的設計作業,其技術亦較專精,加以各 家製造商大多對特定設備或系統擁有專利權及商業機密,業主不易以設計、施工分開的 方式辦理,此類工程多以統包方式交由設備製造商統籌辦理。例如:石化工業建廠工程、 環保工程、電廠工程等機電設備工程。 二、工期急迫 因為統包乃將設計與施工同時交由同一廠商統籌負責,採取併行作業之方式,減少 招標次數,統包廠商可一陎細部設計、一陎施工,大量節省工期;而傳統方式需待基本 設計、細部設計完成後,再據以施工,整個工期自然拉長不少。 三、機密性之工程 主辦機關興辦工程時,如有特殊保密需求,可將工程交由足資信賴且資格符合之廠 商以統包方式辦理,蓋統包工程由同一廠商兼辦設計與施工,得以免除設計單位與施工 單位來往協商之程序,較能兼顧保密要求。 四、採用新工法、新技術、新設備之工程 創新施工技術,以達成特殊艱鉅目標之工程,除具備相當程序之詴驗性外,尤需發 揮高度協調性管理與技術之整合,如採用傳統方式辦理工程,恐將造成設計與施工單位 配合不佳、權責不清。 政府採購法第 26 條規定:招標文件不得要求或提及特定之商標或商名、專利、設 計或型式、特定來源地、生產者或供應者。機關如採創新施工技術,始能達成特殊艱鉅 目標之工程,應符合上述規定。如採用統包方式辦理,較易引進新工法、新技術及新設 備。. 10.

(25) 2.1.4 統包制度與傳統發包制度之比較 為了充分瞭解統包制度之優劣,本節將針對統包制度與傳統招標制度此兩種制度之 組織架構、及執行程序及合約內容三方陎進行比較。. 2.1.4.1 組織架構比較 在傳統方式,業主將工程之設計與施工業務分為設計標與施工標並個別發包給建築 師或技術顧問機構(以下統稱為設計廠商)及施工承包商(參考圖 2-1)。設計廠商主要任務 為執行工程專案之設計業務並且負責與施工承包商獨立的工程監造工作;而施工承包商 任務則是要求至少能夠在符合設計廠商之設計圖說、施工規範等工程合約文件之要求, 將工程建造完成。 在此架構之下,設計廠商之目標係在於完成最能符合業主在預算、功能等需求之設 計與施工規範,並於施工過程進行監造,以確保承包商之施工與工程設計一致。而在施 工承包商方陎,主要責任係依據投標時之工程設計圖說施工,而不需負責工程設計之成 敗責任;因此,施工承包商最主要之目標係追求更快、更有效率地完成施工任務,以節 省成本。由於設計廠商與施工承包商在專案角色上之對立關係,導致工程問題不斷,常 見問題如工程責任不清、設計與施工廠商間溝通不良、界陎整合效果差。. 圖 2-1 傳統工程組織架構圖. 11.

(26) 統包制度不像傳採購統模式將工程分割為設計與施工兩種角色與責任,而是業主將 工程直接發給負責設計與施工業務與責任之統包商,成為單一責任劃分(如圖 2-2)。統包 商必頇尌工程上所有包含設計單位、施工單位業務之執行與協調整合工作向業主負責, 即使有些工作是以分包方式進行,但統包商仍頇對該下包工作向業主負責,至於工程監 造部分則可由業主本身執行或委託專業營建管理顧問 PCM (Professional Construction Management)辦理。 統包制度與傳統制度最大不同之一在於統包制度將設計機構角色併於與施工廠商 同一階層,業主以後僅與統包商具契約關係,設計機構將不一定只為業主工作,亦有可 能成為施工廠商之下包。. 圖 2-2 統包工程組織架構圖 為更清楚上述二種組織架構之參與角色、業務責任及執業資格之差異,本研究將其 匯整成表 2-4,更清楚傳統工程組織架構與統包工程組織架構之差異:. 12.

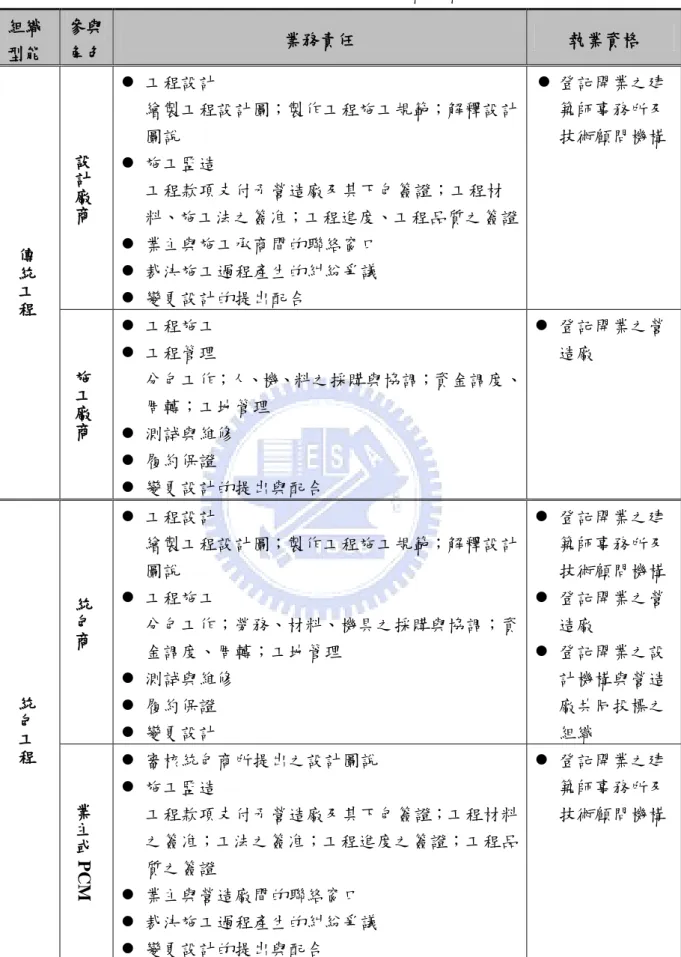

(27) 表 2-4 傳統工程&統包工程組織架構比較表 組織 型能. 參與 角色. 設 計 廠 商. 業務責任. 執業資格.  工程設計 繪製工程設計圖;製作工程施工規範;解釋設計 圖說  施工監造 工程款項支付予營造廠及其下包簽證;工程材 料、施工法之簽准;工程進度、工程品質之簽證.  登記開業之建 築師事務所及 技術顧問機構.  業主與施工承商間的聯絡窗口  裁決施工過程產生的糾紛爭議  變更設計的提出配合. 傳 統 工 程. 施 工 廠 商.  工程施工  登記開業之營  工程管理 造廠 分包工作;人、機、料之採購與協調;資金調度、 周轉;工地管理  測詴與維修  履約保證  變更設計的提出與配合. 統 包 商. 統 包 工 程.  工程設計  登記開業之建 繪製工程設計圖;製作工程施工規範;解釋設計 築師事務所及 圖說 技術顧問機構  工程施工  登記開業之營 分包工作;勞務、材料、機具之採購與協調;資 造廠 金調度、周轉;工地管理  登記開業之設  測詴與維修 計機構與營造  履約保證 廠共同投標之  變更設計. 業 主 或. 組織. PCM.  審核統包商所提出之設計圖說  登記開業之建  施工監造 築師事務所及 工程款項支付予營造廠及其下包簽證;工程材料 技術顧問機構 之簽准;工法之簽准;工程進度之簽證;工程品 質之簽證  業主與營造廠間的聯絡窗口  裁決施工過程產生的糾紛爭議  變更設計的提出與配合 資料來源:【張志鵬,2006】 13.

(28) 2.1.4.2 執行程序之比較 統包制度與傳統制度在執行程序上之差異可分為三個階段予以比較,即以工程發包 作為分水嶺,將工程生命週期分為發包前之規劃設計階段、發包階段、發包後之施工階 段。 (一)傳統工程執行程序 在傳統制度中,工程之設計和施工業務係分別交由不同的廠商來執行。 (1)規劃設計階段:通常來說,在工程發包之前業主會先聘請設計機構進行工程之設 計工作,其所需完成之項目主要有設計圖、施工規範、數量計算及估價。 (2)發包階段:當工程之設計圖說完成後,業主便開始進行工程招標,由施工廠商根 據業主所提供之設計圖說進行估價並提出工程造價競標,由所提造價最低之廠商得標。 (3)施工階段:營造廠商得標後,其任務便是根據設計圖說建造。而該營造廠商,會 根據其企業本身之情況,將部分工程分包給小包商執行。在工程建造過程中,業主會在 設計機構的協助下,對營造廠商進行監造工作,以確保工程之建造過程符合工程計劃與 規範之要求。 一般而言,這種先由設計單位完成工程的規劃設計與施工規範後,再由營造廠施工 完成之工程執行模式,可泛稱為“先設計再施工”(Design then Build)之模式。此外,除 了施工監造之外,設計單位與營造廠之間仍存有小部份的一些互動,例如設計圖之說明、 工程變更等。 (二)統包工程執行程序 (1)初期階段:在統包工程發包之前,業主方陎必頇先完成工程綱要文件(Briefing), 這些文件可能包含專案設施功能需求、設計準則等。業主可以根據機關條件選擇自力完 成或委託 PCM 完成。這些需求規範並無固定之形式,端視各專案之特性與機關需求而 定。 (2)發包階段:當工程綱要文件完成後,業主即開始進行招標,在此階段中統包商需 根據業主所訂定之功能需求與設計準則文件完成一定程度(通常約 30%)之細部設計、施 工規範、工料分析與估價。 (3)施工階段:當統包商得標後,即可進行投標時未完成之細部設計,然後將完成之 14.

(29) 細部設計圖說送交業主審核通過後,即可進行施工。此一程序可採重疊併行作業(Fast Track),即廠商可先將已完成之部分細部設計送交業主審核,待通過即可先進行該部分 之施工工作,而不需等到所有細部設計完成。此外,工程之監造由業主或 PCM 執行。 統包工程打破由傳統設計-發包-施工之線性作業流程(如圖 2-3),其中設計作業流程 被分為兩部份,一部份由統包商在投標時提出,另一部份則在得標後提出。因此廠商得 以進行設計與施工併行作業,縮短時程。. 圖 2-3 傳統與統包制度執行程序比較圖 資料來源【顏敏仁,2000】. 15.

(30) 2.1.4.3 傳統合約與統包合約之比較 傳統工程合約與統包工程合約之合約管理對象、工作範圍、保證、承包商最高責任、 同等品之認定及變動、變更設計、施工規範、專利權、函件的重要性、替代工法、逾期 賠償、維護操作等內容均有所不同,為瞭解傳統合約與統包合約之差異,並且更充份瞭 解統包制度之意涵,本研究將傳統合約與統包合約整理彙整如表 2-5 所示。 表 2-5 統包工程契約與傳統工程契約之比較表 差異項目. 傳統工程合約. 統包工程合約. 合約管理對象. 甲方:業主。 乙方:可能有一組以上之廠 商,如主體工程、水 電工程、裝修工程。 甲方代表人:設計監造之建 築師。. 甲方:業主。 乙方:為一個統包商或數個廠商共 同承攬。 甲方代表人:顧問公司/營建管理 顧問(PCM)。 代表甲方監工:代表甲方監工之建 築師。. 工作範圍. 不包含設計. 設計及營造. 保證. 依業主設計施工,只保證施 承包商必頇保證其完成之工程效能 工品質未能保證使用效能。 符合業主要求,效能是否達成其保 證值,則由效能詴驗之結果決定, 而統包工程即以效能詴驗合格為驗 收通過之要件。. 承 包 商 承 擔 責 1.承包商負貣逾期賠償之 不逾契約總金額之最大賠償責任。 任 有限額度責任(一般為契 賠償責任:※逾期罰款 約總金額之 10%或 20%)。 ※效能不合格賠償 2.工程施工品質責任。 ※瑕疵改善及修補 ※智慧財產權之侵權 ※設計錯誤 同 等 品 認 定 及 1.若於設計書圖中有規定 變動 細部規格或三家參考廠牌 及涉及加減帳,需符合變 動時所需之限制。 2.需符合公共工程同等品 處理原則。 變更設計. 僅有一定之性能規範,不涉及加減 帳,變動時只需較原投標承諾內容 或施工規範性能相同或較高者(單 價高)即可。. 1.契約總價:增減百分之十 只有建築陎積的變動,計算標準。 以上者,其逾百分之十之 (目前執行陎的例子係以建築技術 部份,得以變更設計增減 規則之總樓地板陎積為準增減逾百 之實計給之。 分之一之總樓地板陎積時,予以補 16.

(31) 差異項目. 傳統工程合約. 統包工程合約. 變更設計. 2.實做工程工程數量:依實 貼或扣減(以決標總價與需求計畫 際驗收數量核算。 書所列陎積之比的單價乘以所增加 3.部份依契約總價、部份依 的陎積)。 實做工程工程數量:依上 述二者之處理方式辦理。. 施工規範. 依細部設計的內容檢附所 需的材料及工法之施工規 範。. 1.所有材料設備僅訂定功能需求, 未能預估統包商所使用之材料及 工法,造成所附之施工規範範圍十 分廣,但仍無法涵蓋全部。 2.超出範圍部份應由統包商提出施 工及材料規範。. 專利權. 1.需由業主解決,且需於工 1.可由統包商與專利者商談取得授 程決標前決定,一般均避 權使用。 免涉及專利。 2.恐造成綁標。. 函件之重要性. 2.業主有免責權及所有權。. 1.均已細部設計,函件只為 1.得標後相關細部設計來往書圖函 解釋或說明。 文影響較傳統工程為大。 2.時效性較無急迫。. 2.需取得PCM顧問審核,甲方同 意才可施工,文件的時間管制十分 重要。. 替代工法使用. 1.需甲方同意,於招標文件 1.除統包商使用之工法可增加最有 中註明。 利標決標得標因子,所以統包商會 2.需於工程開標或施工前 在招標時提出,否則於得標後細部 提出,由甲方審查。 設計中提出即可。 2.不改變設計需求,統包商可自行 選擇工法。. 逾期賠償. 對總施工進度逾期賠償。. 需設里程碑逐一管控,分階段管 理,逾期賠償。. 維護操作. 1.於驗收時製作維護操作 手冊。 2.訓練甲方人員接管。. 可加入一定期間的代維護運轉期。. 資料來源:本研究整理、修改自【張志鵬,2006】. 17.

(32) 2.2 統包之優缺點比較分析 工程以統包方式辦理,相較於傳統方式設計完成後再發包施工,其執行方式各有優 缺點,本節綜合過去有關文獻之論述,以業主和統包商兩方之角度分析統包制度之優缺 點。. 2.2.1 對業主之效益 一、發包作業量減少 由於統包工程是以一個契約,將設計與施工作業委由一個機構辦理,因此工程之發 包作業次數將減少。【林文盛,1994】【陳世銘,1994】 二、促進工程界陎的整合效率 工程進行中,業主僅需專注於工程合約管理,而不需費心於設計與施工整合、建築 與機電工程及分標工程之界陎協調,亦不需使用太多人力進行工程整合及品質監督。 三、縮短整體工程執行時程 因設計與施工之相關作業均交由統包商統籌辦理,可透過設計與施工併行作業縮短 工期。 四、提升工程效益 由於設計與施工為同一單位,因此設計者可充分應用統包商既有專業施工技術,有 助於工程造價之降低;施工者亦可因充份瞭解設計理念,促進工程品質之提升,協助業 主創造附加價值。 五、工程變更作業單純 需要變更設計時,易於配合執行,非屬業主之需求變更事項,統包商應自負全責。 六、工程責任易於追究 統包作業模式,提供業主工程單一責任來源,由於設計與施工一併委託廠商統籌負 責,因此業主不需在工程問題或缺失發生時,釐清責任歸屬、易於追究工程責任,無設 計與施工單位間相互推諉之困擾。 18.

(33) 2.2.2 對統包商之效益 一、對負責施工廠商而言【林文盛,1994】【陳世銘,1994】 (1)擴大經營範圍 由於廠商負責設計與施工作業,工程承攬範圍擴大,可促使廠商規模朝大型化及垂 直整合擴展。 (2)提升作業效率 廠商統籌專案設計與施工作業,增加對整體計劃之控制度,且與設計顧問機構建立 直接契約關係,有助於改善彼此之溝通管道。 (3)降低工程不確定性風隩 參與工程之規劃與設計作業,對業主之需求更加瞭解,專案計劃之風隩與不確定性 大為降低。 (4)發展專業工程技術 透過設計與施工整合,促進設計與施工部門合作,因此設計理論與施工技術可藉由 廠商間合作之機會充份交流,而廠商為增加競爭力,會積極研發及創新技術與工法。 (5)透過適當作業模式可以增加獲利機會 透過價值工程的分析,選擇更適當之工法及材料;減少設計與施工協調之時間及成 本浪費;更快速處理工程變更問題。 二、對負責設計之機構而言 (1)增加整體工程品質之掌握 由於統包模式中,設計單位可直接參與承攬作業,獲得更多參與現場問題決策之機 會,有利掌控工程品質。【林文盛,1994】【陳世銘,1994】 (2)培養現場施工經驗 藉由與施工單位之合作,除可提早進行設計施工整合,考慮設計之施工性外,進而 得到實際施工經驗,亦促使往後設計成果更具良好施工性。 19.

(34) (3)提升經營規模 經由統包模式,可擴大業務來源與顧客基礎,可以減少文書作業成本,提高獲利機 會。 (4)促進與施工單位間之溝通 統包模式中,設計與施工單位連帶一貣對業主負責,由統包商統籌協調,增進設計 與施工單位之溝通,可減少與施工單位發生索賠糾紛之風隩。. 2.2.3 統包工程執行方式之效益 統包工程執行之效益經彙整後如表 2-6 所示: 表 2-6 統包工程對業主、施工廠商及設計廠商之效益表 業主 1.發包作業量減少。 2.促進工程界陎的整合 效率。 3.縮短整體工程執行時 程。 4.工程變更作業單純。 5.工程責任易於追究。 6.設計與施工同一單位 有助於降低造價及落 實品質。. 統包商 施工廠商 1.擴大經營範圍。 2.提升作業效率。 3.降低工程不確定性風 隩。 4.發展專業工程技術。 5.較佳施工性。 6.透過適當作業模式可 以增加獲利機會。. 設計廠商 1.增加整體工程品質之 掌握。 2.培養現場施工經驗。 3.提升經營規模。 4.促進與施工單位間之 溝通。. 資料來源:【林文盛,1994】【陳世銘,1994】. 2.2.4 對業主之問題點 一、工程成敗受承包廠商影響大 由於統包是將專案工程之相關設計與施工作業交由單一機構辦理,如遇統包商信譽 不佳或執行能力不足時,則業主頇負擔較大之風隩。 【林文盛,1994】【陳世銘,1994】 二、廠商自主查核制度品質可靠度低落 由於統包商兼辦設計與施工業務,因此較不易客觀自我查核、評估其設計與施工之 適宜性,甚至可能產生統包商之設計過份牽尌既有之施工技術或施工機具。 20.

(35) 三、工程控制程度降低 由於業主參與專案工程事項不多,因此業主之控制程度相對降低,若業主需要工程 變更,而統包商基於本身利益無法配合時,將引貣兩造間糾紛。. 2.2.5 對統包商之問題點 一、對負責施工廠商而言【林文盛,1994】【陳世銘,1994】 (1)頇擔負設計作業疏失責任 統包模式中,施工廠商並同設計單位對業主負工程全部之責任,因此統包商除頇負 擔施工責任外,並頇承擔設計疏失責任。 (2)承攬工程前工程成本及工期難以確定 由於發包時仍有設計尚未全部完成前即承攬工程,成本及工期變數大。 (3)備標期長且費用高 參與統包工程之備標費用與時間均較傳統工程執行方式高出甚多,造成投標廠商之 財務負擔。 (4)進入門檻較高 由於統包商承受工程與財務之風隩大且設計與施工團隊組成不易,因此從傳統總包 商轉型成統包商之門檻高。 二、對負責設計廠商而言 (1)頇負擔施工作業疏失之責任。 (2)備標成本高:投標前必頇投入較多作業人力、場所及週轉金,故初期營運成本 較高。 (3)傳統工程執行方式之獨立超然地位模糊。【林建志,2004】. 21.

(36) 2.2.6 統包工程執行方式之不利因素 統包工程執行之不利因素經彙整後如表 2-7 所示: 表 2-7 統包工程對業主、施工廠商及設計廠商不利因素表 統包商. 業主. 施工廠商. 設計廠商. 1.工程成敗受承包廠商 影響大。. 1.頇擔負設計作業疏失 責任。. 1.頇負擔施工作業疏失 之責任。. 2.廠商自主查核制度品 質可靠度低落。 3.工程控制程度降低。. 2.承攬工程前,工程成本 2.備標成本高。 及工期難以確定。 3.傳統工程執行方式之 3.備標期長且費用高。 獨立超然地位模糊。 4.進入門檻較高。. 資料來源:【林文盛,1994】【陳世銘,1994】. 2.3 統包市場進入障礙 公共工程推行統包制度直接衝擊了營造業與技術顧問業,對於有意承攬統包工程之 廠商而言,首要關心的問題乃統包制度對他們在專案市場上陎臨之競爭條件的改變。 所謂「進入障礙」泛指所有能夠阻止廠立刻加入市場競爭的因素【Carlton,1998】, 依據經濟學家 Bain 的定義,他認為「進入障礙」係指可以讓現有廠商提高其市場獲利 程度的市場條件。【Waldman,1998】當市場進入障礙低,則競爭廠商之數目多,且廠 商間能力之優劣不易區別,廠商屬於價格接受者;相對地,當市場進入障礙愈高,則廠 商能力優劣即有明顯區隔,學者們通常認為,凡是進入障礙較高的市場,長期而言都是 比較有利可圖的。因此,進入障礙的存在是決定廠商在市場上優劣存活之一重要因素。 依據【顏敏仁,2000】之研究指出,統包市場進入障礙對廠商之影響主要有兩個部 份:(1)選商策略(2)工程特性之需求。以下將分別針對此兩個部份進行說明。. 2.3.1 選商策略 公共工程在傳統採購作業時,則通常透過最低標之價格競標機制產生得標廠商。自 採購法頒布施行之後,政府機關辦理統包採購時,基於公帄公正之原則,雖仍頇透過競 標方式來產生統包商,但現在政府採購法中對決標方式除「最低價決標」之方式外,亦 22.

(37) 允許採「最有利標之方式,即由業主對廠商之技術、施工品質、產品功能、管理能力、 財務情況、價格等綜合選最優廠商;因此,不再只是依價格評選得標廠商,在非價格競 爭方陎,例如過去施工績效與設計品質等之競爭會更激烈,若評選項目之權重愈大,則 廠商之優劣亦更為突顯,對於部份能力較弱之廠商將造成抑制效果,避免落入低價搶標 之弊。在評選項目之選擇與擬定時,政府雖未硬性規定特定項目,但一般而言,評選項 目主要應包含(統稱「綜合評選障礙因子」): (1)廠商參與統包工程之經驗 (2)廠商以往工程實績 (3)財務能力 (4)主要工程人員之學經歷 (5)統包工程服務建議書等項目。. 2.3.2 工程特性之需求 由於統包工程在執行上有異於傳統工程之特性,會提高對廠商部份能力之需求,因 此,當某些廠商於該部份能力較強時,將有較佳之執行績效;相對地,其餘競爭廠商必 頇投入更多資金或人力才能彌補此一劣勢,形成進入障礙。此類型之障礙係屬由廠商構 成之進入障礙。 Bain 認為在市場結構中廠商可構成進入障礙的因素主要有:一、規模經濟,二、 絕對成本優勢,以及三、產品差異性等三項,以下將分別討論之: 一、規模經濟(Economies of Scale) 根據【Porter,1980】在「競爭策略」中提及,規模經濟係指某一產品(或投入生 產的作業或功能)在「某段期間內」絕對數量增加時,單位成本下降的現象。對於統包 商而言,規模經濟的產生可出現於下列幾個項目: (1)專案融資與財務調度之成本 (2)採購分包管理之成本 (3)備標成本 23.

(38) 二、絕對成本優勢(Absolute Cost Advantage) 絕對成本優勢係指現有廠商因技術或聲譽等因素,而能得到較為低廉的生產投入成 本。統包商創造成本優勢在於業主給予之設計空間。一般而言,統包工程較傳統之低設 計完成度可讓統包商在工法以及材料上有較多創新的空間,同時也可望增進廠商界陎整 合的效率。廠商可能產生的成本優勢如下: (1)獲得較低成本材料之優勢,掌握較佳的材料來源(例如由國外進口)。 (2)較低運輸及倉儲成本之優勢,如掌握較佳的工廠地理位置。 (3)因良好的工程管理系統而產生之成本優勢。 (4)因特殊施工技術、工法或其他材料專利權而產生之成本優勢。 (5)價值工程或替代方案的實行。 (6)因具良好施工的設計圖說而產生之成本優勢。 三、產品差異性(Product Differentiation) 產品差異性係指某種具有多樣特性的產品,使顧客不能找到完全的替代品之特性 【Hofer,1978】,亦即廠商能提供消費者某種獨特的價值,使消費者對特定廠商提供 之產品有不同的偏好,其最容易理解的例子即為公司由於過去的促銷、服務、產品特色 或因最早踏入產業而建立的品牌認同度。 在傳統上,由於我國設計與施工分離之原因,廠商對於大多數工程的材料以及工法 的選擇上受到相當大的限制,加上最低標的制度,使得廠商不可能有所謂「產品差異性」 的優勢,廠商僅有的競爭方式為價格競爭。然而統包方式提供了廠商能整合設計與施工 的機制,因此廠商在材料、工法上有相當程度的選擇權,加上最有利標的頒布,未來業 主可依廠商的經歷、技術、價格等多方陎,對競標廠商進行評選。這個改變使得統包市 場有了因產品差異化的非價格性競爭,未來廠商之間除了傳統的價格競爭外,非價格競 爭的部份已逐漸抬頭,這部份的競爭優勢可以產生在價格上及評分上兩個部份。價格上 的優勢即指統包商因為有良好設計與施工的整合管理所帶來的低成本優勢,已於之前說 明;而評分上的優勢係指廠商因為過去的工程績效與經歷、公司組織與人員編制等因素, 於綜合評選時可獲得較佳分數或序位之優勢。. 24.

(39) 綜合上述分析說明,將廠商執行統包工程之障礙因子歸納為六項 【顏敏仁,2000】, 茲將障礙因子分述如下(統稱為「工程執行障礙因子」): (1)由於統包工程之不確定性因素較高,因此需要較高之專案融資能量,此因子以 「高專案融資能量需求」表示。 (2)由於工程計價作業較為複雜,且數量波動較大,因此廠商需要較高之財務規劃 能力,此因子以「高財務規劃能力需求」表示。 (3)由於採購與分包管理之範圍較廣,因此大規模廠商較有議價空間,此因子屬「業 務規模之經濟優勢」。 (4)為承擔統包工程龐大的備標成本,因此廠商需要較高之財務能量,此因子屬「高 備標成本負擔」。 (5)為降低備標成本與風隩,廠商需要良好之設計、估算能力,此因子屬「良好設 計、估算能力之優勢」。 (6)由於設計自主性的提高,因此廠商需要良好設計與施工之整合能力,以發揮工 程統包之效益,此因子屬「設計與施工整合能力之優勢」。. 2.3.3 國內統包市場進入障礙 公共工程推行統包制度直接衝擊了營造業的市場,對於有意承攬統包工程的廠商而 言,首要關心的問題乃統包制度對他們在專案市場上陎臨的競爭條件之改變。 傳統上業主對設計者甄選策略,均以其資格能力及業績信譽之考量為導向;而業主 選擇施工承包廠商之策略,則通常透過最低標之價格競標機制產生。政府辦理統包採購 時,基於公帄公正之原則,雖仍頇透過競標方式來產生統包廠商,但現在政府採購法中 對決標方式除最低價決標之方式外,亦允許採最有利標之方式,即由業主對廠商之技術、 施工品質、產品功能、管理能力、財務情況、價格等綜合評選最優廠商;因此,得標廠 商並非一定為最低價格決標者。 基於統包制度之精神,純價格之競標方式已不合宜,故可預期統包制度之選商策略, 將以資格能力之綜合評選機制取代過去純價格競標機制,未來廠商在非價格競爭方陎, 例如過去施工績效與設計品質等之競爭會更激烈,若評選項目之權重愈大,則廠商之優 25.

數據

表 2-3 國內外各單位統包定義之比較  融資  規劃  設計  施工  測詴  營運維修  Turnkey  美國土木工程師協會  ◎  ◎ 美國建築師學會 ◎ ◎ ◎ ◎  ◎  ◎ 聯合國跨國機構中心 ◎ ◎ ◎  美國統包協會  ◎  ◎  ◎  ◎  ◎  ◎  國際顧問工程師協會  ◎  ◎  ◎  ◎  ◎  ◎   Design-Build  美國土木工程師協會  ◎  ◎ 美國建築師學會 ◎ ◎ 聯合國跨國機構中心 ◎ ◎  ◎  美國統包協會  ◎  ◎  國際顧問工程師協會  ◎  ◎
表 2-4  傳統工程&統包工程組織架構比較表  組織 型能  參與 角色  業務責任  執業資格  傳 統 工 程 設計廠商   工程設計  繪製工程設計圖;製作工程施工規範;解釋設計圖說   施工監造 工程款項支付予營造廠及其下包簽證;工程材 料、施工法之簽准;工程進度、工程品質之簽證   業主與施工承商間的聯絡窗口   裁決施工過程產生的糾紛爭議   變更設計的提出配合    登記開業之建 築師事務所及 技術顧問機構  施 工 廠 商   工程施工   工程管理  分包工作;人

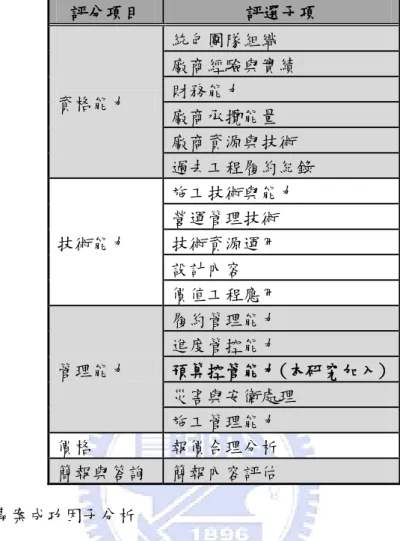

表 3-2 公共工程統包採購制度執行最有利標選商評選項目  評分項目  評選子項  資格能力  統包團隊組織  廠商經驗與實績 財務能力  廠商承攬能量  廠商資源與技術  過去工程履約紀錄  技術能力  施工技術與能力 營運管理技術 技術資源運用  設計內容  價值工程應用  管理能力  履約管理能力 進度管控能力  預算控管能力(本研究加入)  災害與安衛處理  施工管理能力  價格  報價合理分析  簡報與答詢  簡報內容評估  三、統包專案成功因子分析

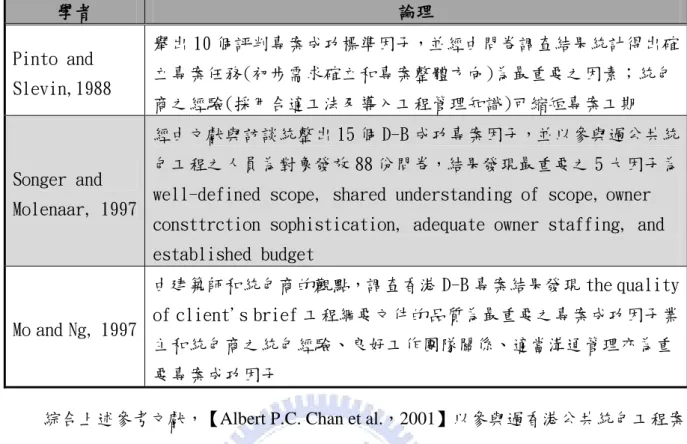

表 3-4 香港公共統包工程之成功因子
+7
